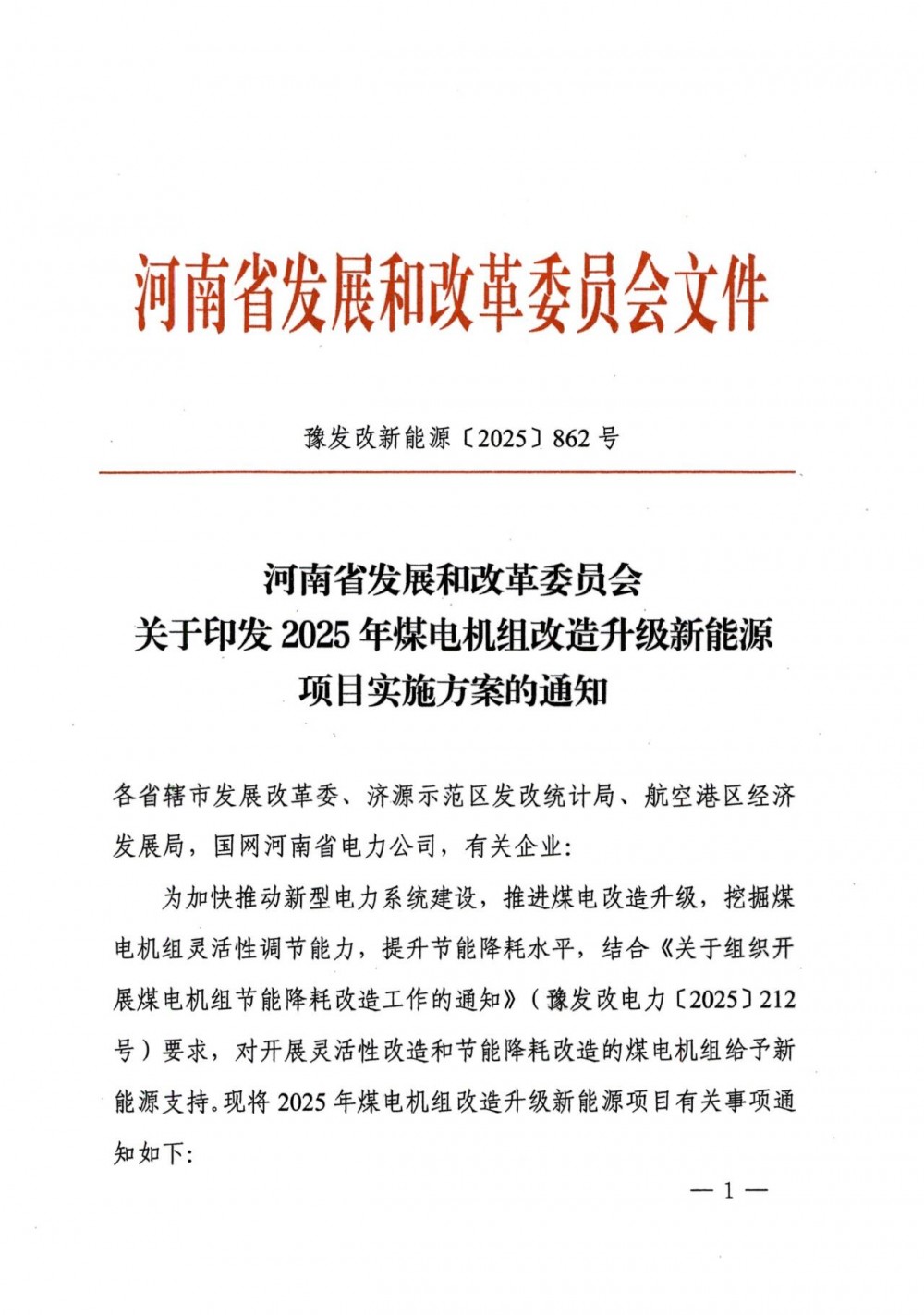

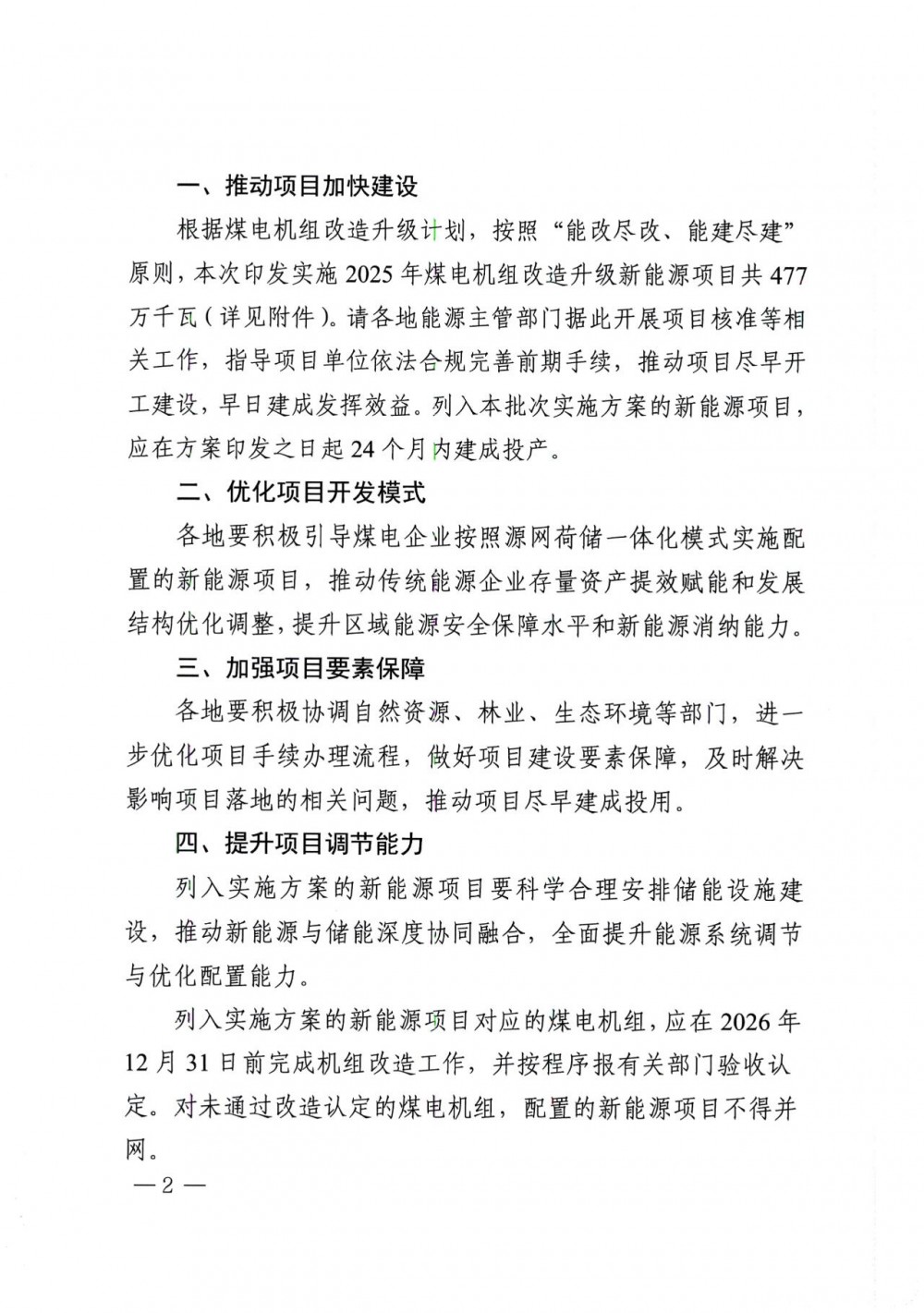

風電頭條獲悉,近日,河南省發展和改革委員會發布《關于印發2025年煤電機組改造升級新能源項目實施方案的通知》。

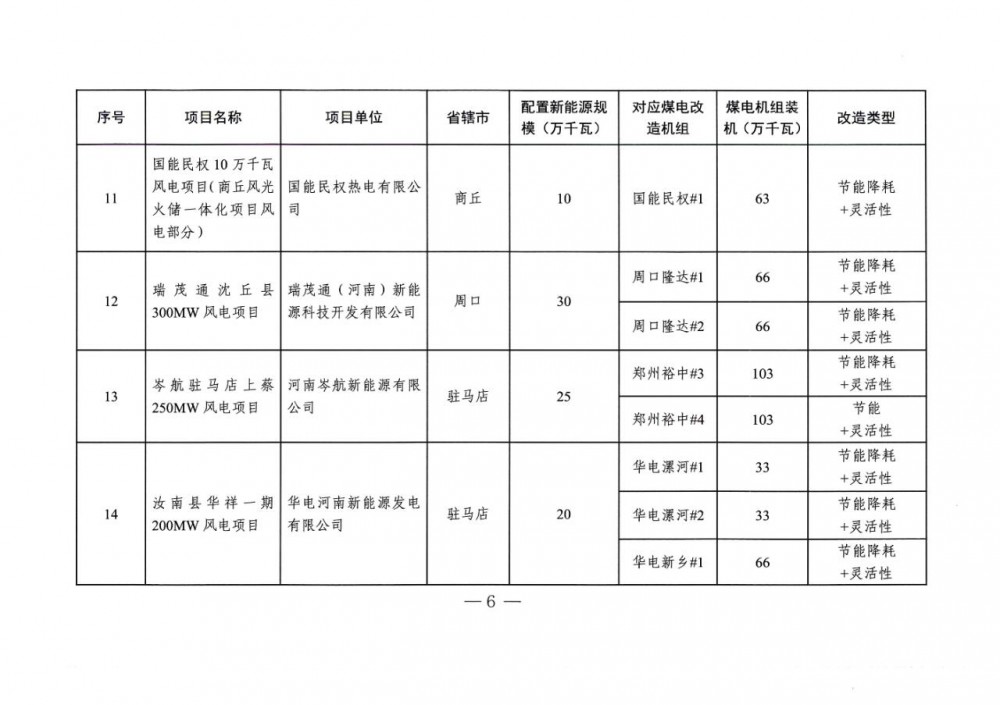

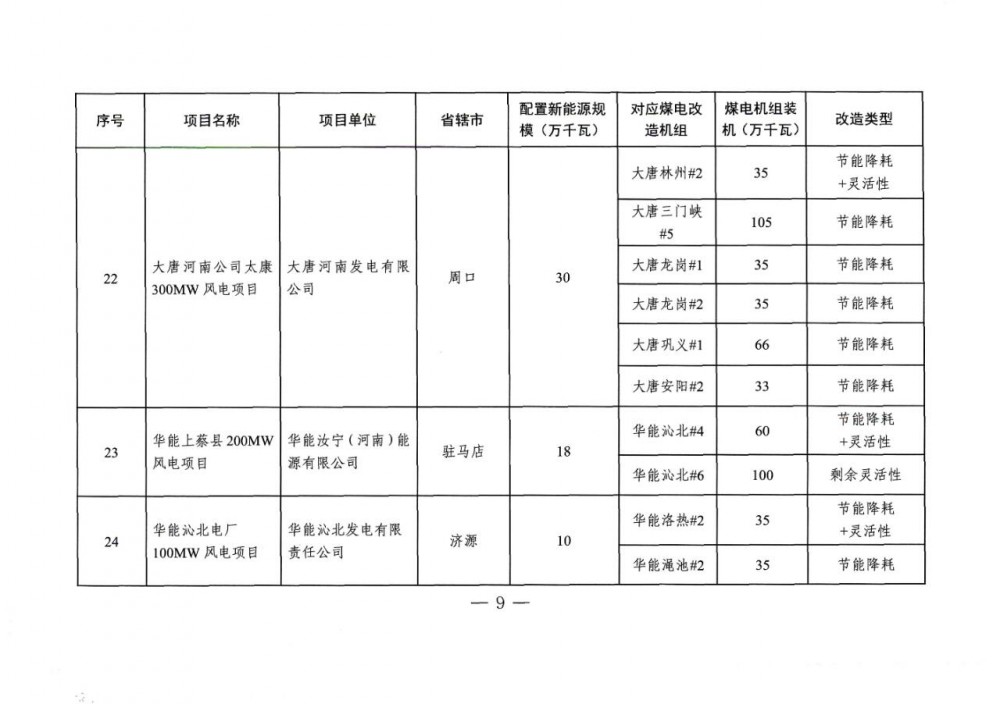

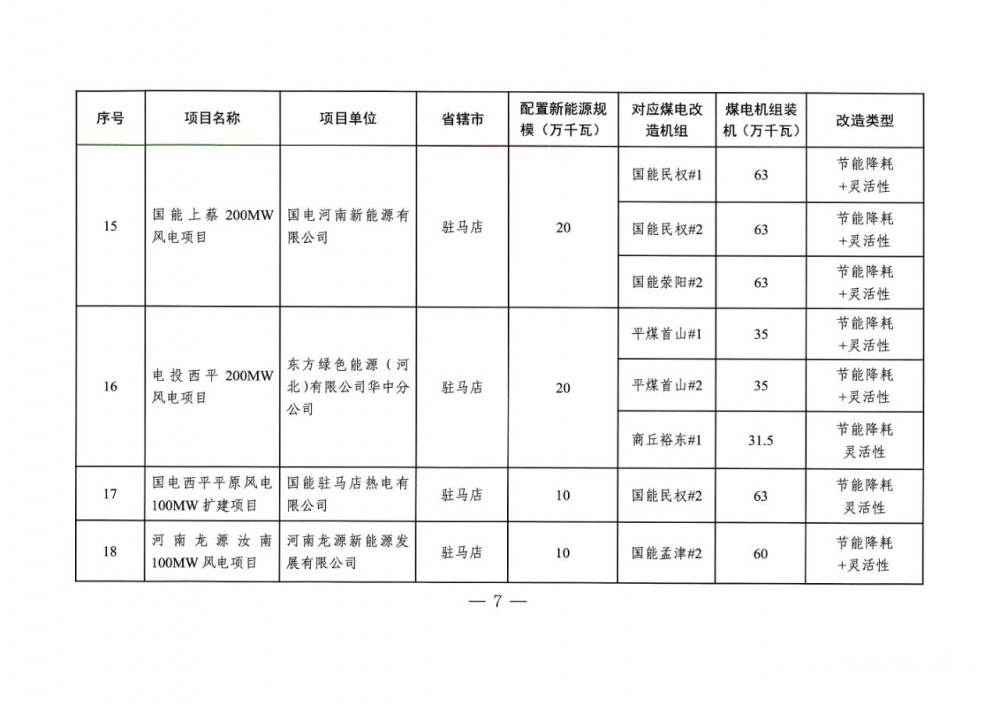

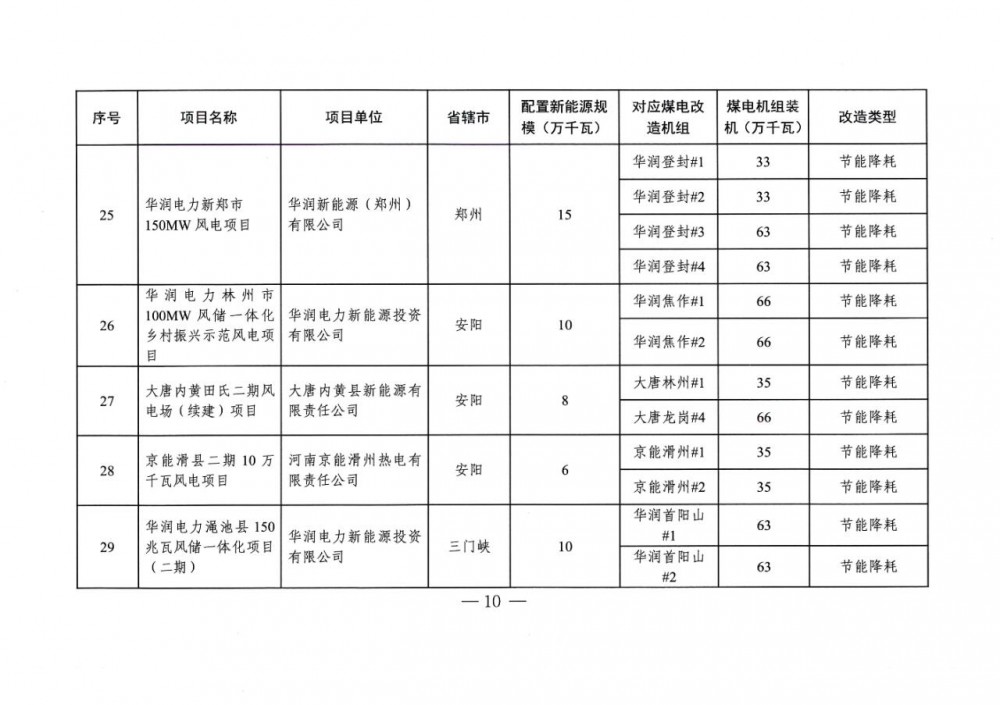

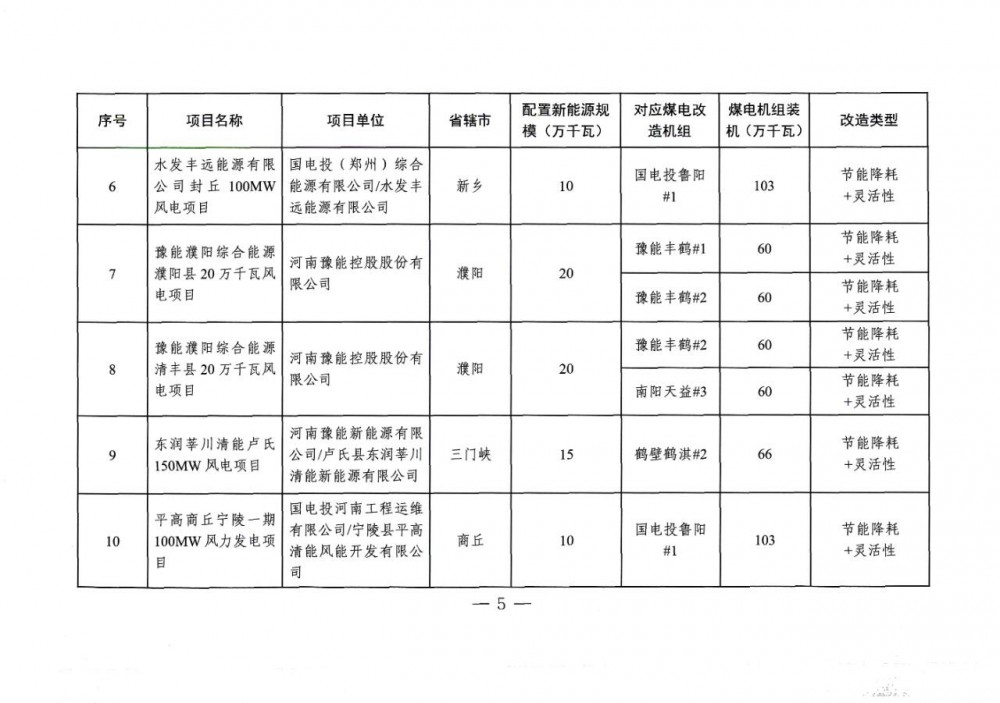

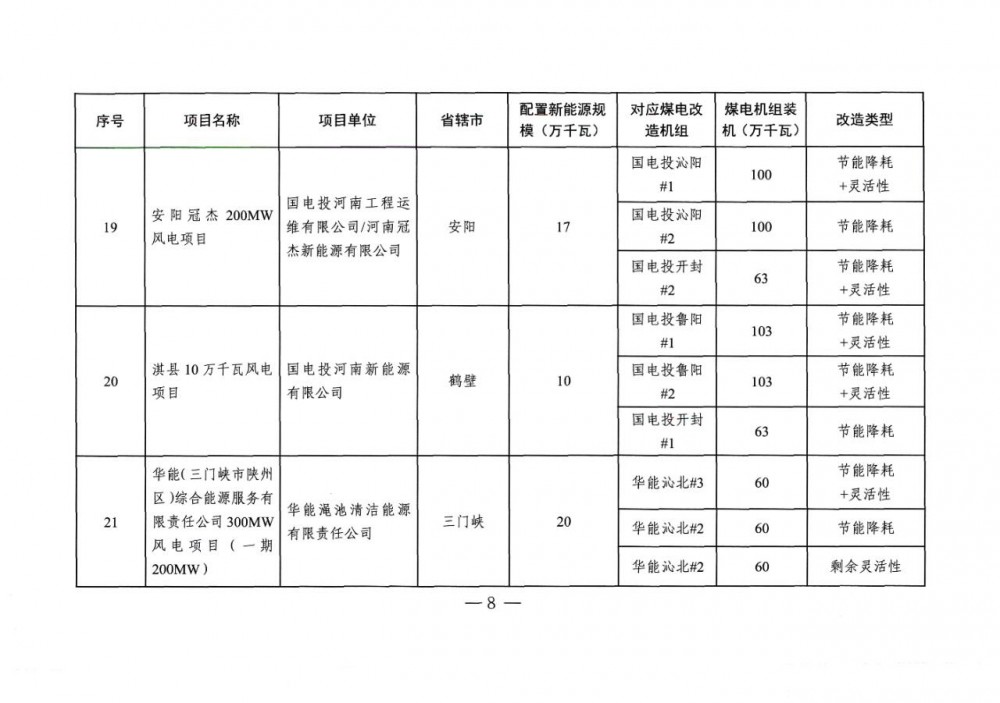

內容指出,根據煤電機組改造升級計劃,按照“能改盡改、能建盡建原則,本次印發實施2025年煤電機組改造升級新能源項目共33個,規模合計477萬千瓦,均為風電項目。

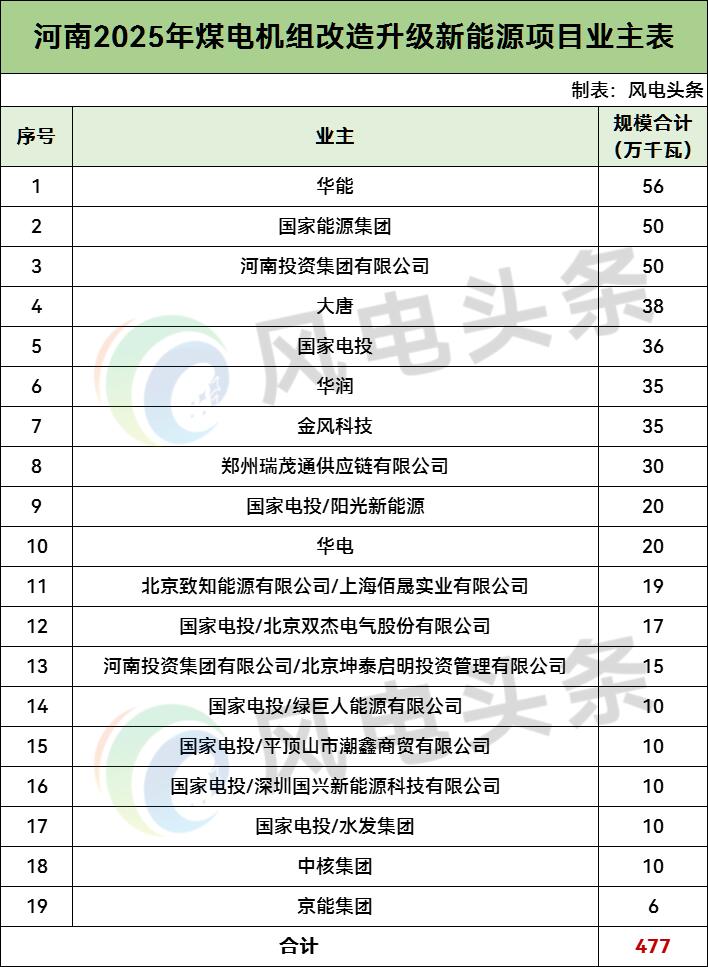

從業主方面看,華能新能源規模最大,規模合計56萬千瓦;其次是國家能源集團、河南投資集團有限公司,規模均為50萬千瓦。

文件還指出,列入本批次實施方案的新能源項目,應在方案印發之日起24個月內建成投產。
各地要積極引導煤電企業按照源網荷儲一體化模式實施配置的新能源項目,推動傳統能源企業存量資產提效賦能和發展結構優化調整,提升區域能源安全保障水平和新能源消納能力。
列入實施方案的新能源項目要科學合理安排儲能設施建設,推動新能源與儲能深度協同融合,全面提升能源系統調節與優化配置能力。
列入實施方案的新能源項目對應的煤電機組,應在2026年12月31日前完成機組改造工作,并按程序報有關部門驗收認定。對未通過改造認定的煤電機組,配置的新能源項目不得并網。
