風電項目
來源:中國能建安徽電建二公司
作者:陳錦泓
時間:2025-12-05

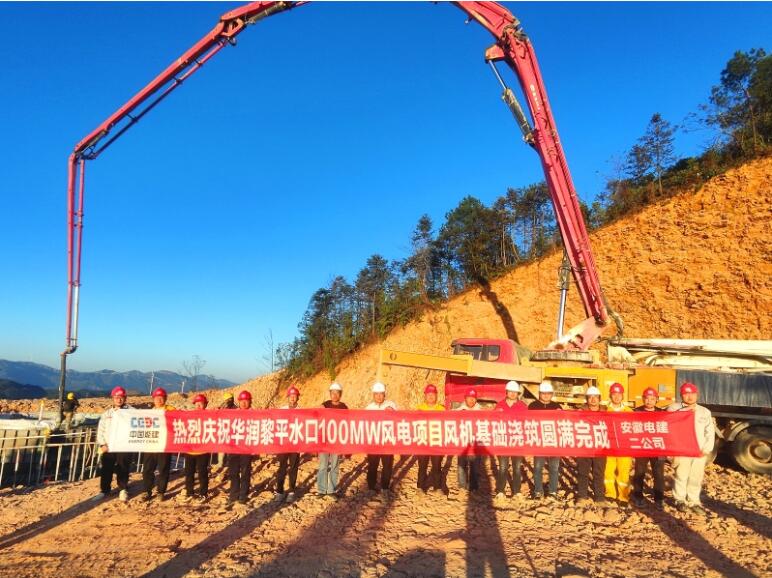

11月29日,貴州黎平100兆瓦風電項目16臺風機基礎澆筑完成。
項目位于貴州侗族自治州黎平縣,屬于大型山地風電。單個風機基礎直徑為22米、深度為4.2米。累計澆筑混凝土約13520立方米。
面對機位分散、山路陡峭、機位空間狹小等不利因素,項目部提前謀劃,多次對入場道路進行修整,修擴建道路57公里,成立專門協調小組,加強與政府、業主溝通交流,解決征地民事;每晚召開項目推進會,細化工作量,每個機位分片區責任到人,全面統籌安全、質量和進度管理。
基礎澆筑前,項目部組織監理及業主單位,對風機基礎鋼筋、模板及預埋件等關鍵部位進行檢查驗收,對施工人員進行安全技術交底。澆筑過程中,面對坡度較大的路段,項目部周密部署,通過裝載機牽引混凝土罐車爬坡,并調配挖機及時修整損壞道路,確保罐車運輸暢通。管理人員24小時輪流值班,現場指揮罐車有序進場,嚴格把控安全狀況與混凝土澆筑速度、連續性、振搗等關鍵工序,澆筑完成后,及時用塑料薄膜覆蓋,對混凝土進行養護,確保大體積風機基礎澆筑質量。
