• | 風電項目

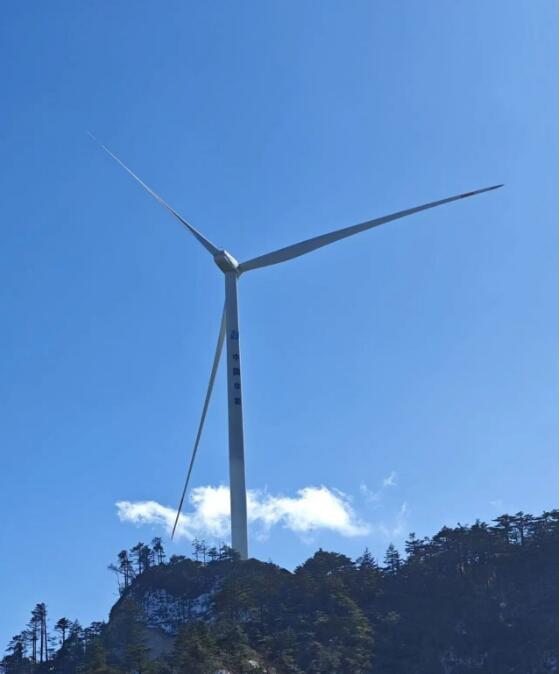

    白巖風電項目首批機組并網發電

    來源:五局時代

    時間:2025-12-08

    2025年12月3日,由水電五局承建的華能會理白巖風電項目首批風機成功并網發電。

    項目概況

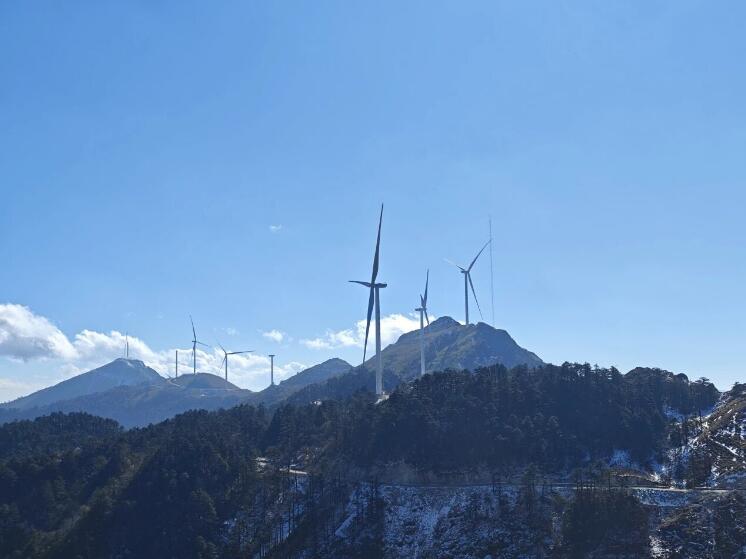

    該項目位于涼山州會理市六華鎮,作為西南清潔能源戰略的重點標桿工程,規劃安裝16臺單機容量6.0兆瓦風力發電機組,總裝機容量達96兆瓦。

    項目建成后,預計年平均發電量可達2.58億千瓦時,年利用小時數約2688小時,將為西南區域電力供應提供穩定可靠的清潔能源。

    雙重挑戰,項目團隊硬核闖關

    極限環境下的堅韌守望

    項目地處無人區,風機機位多分布在海拔3379-3699米的山頂,巖石密布且部分緊鄰懸崖,最大落差達400米,含氧量僅為平原的70%。低氧、低溫、大風等惡劣條件,給基礎澆筑、設備吊裝等核心工序帶來直接阻礙。

    面對挑戰,項目團隊精準編制高海拔低溫混凝土澆筑專項方案和大風季節風機吊裝預案,通過細化施工節點、優化工序銜接,在保障安全與質量的前提下,穩步推進工程建設。

    數百噸設備的山間穿越

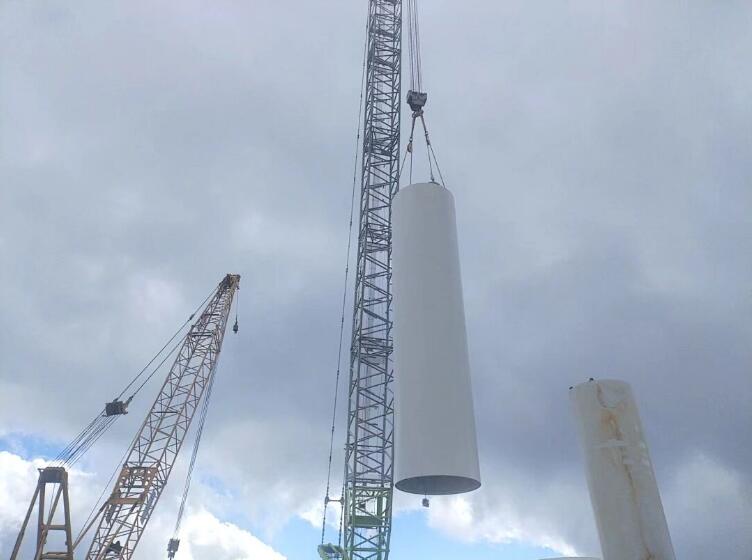

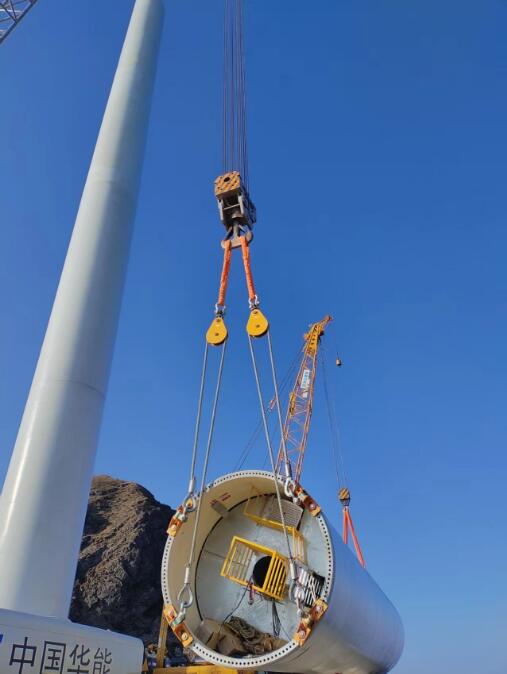

    風機塔筒重達百噸,葉片長度超85米,宛如一個個龐然大物。而通往施工現場的盤山公路卻狹窄得如同羊腸小道一般崎嶇蜿蜒,彎道密集得宛如迷宮。面對這一棘手難題,項目部量身定制施工方案,拓寬加固道路,優化運輸路線,全程跟蹤護送,最終成功將這些大型設備安全地運抵現場。

    直擊痛點,技術攻堅完美收官

    高海拔地區宛如一個嚴苛的“技術考場”,對設備安裝精度、電氣系統穩定性提出了極高的要求。

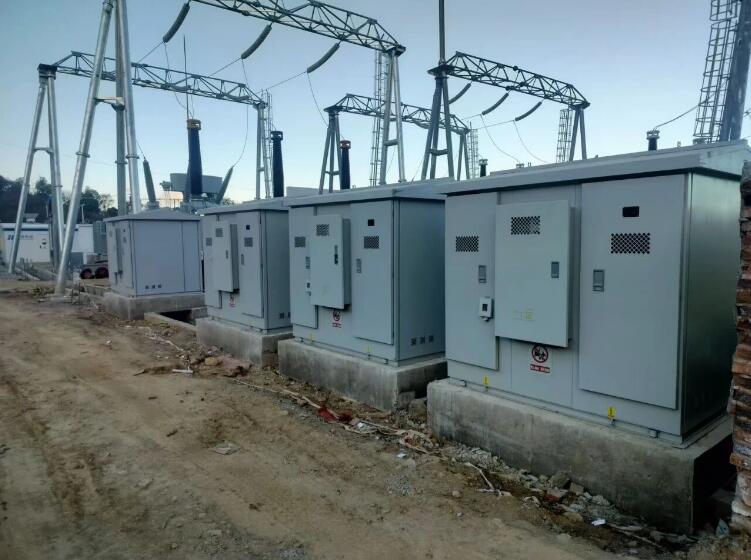

    項目團隊聯合多方力量成立技術專班,采用高精度測量儀器進行校準安裝,讓設備的安裝誤差低于規范要求;升級設備絕緣與散熱系統,讓設備在惡劣環境中也能保持良好的性能;搭建模擬并網測試平臺反復試驗,最終成功攻克并網技術難關,確保機組能夠穩定運行。

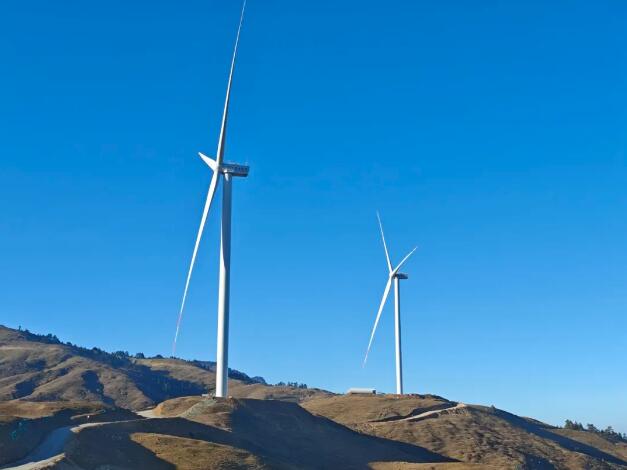

    目前,首批并網的風機轉速、輸出功率、電網諧波治理等關鍵指標均嚴格契合設計標準,散熱與絕緣性能表現亮眼,已平穩進入穩定運行期。第二批風機設備已陸續運抵現場,技術團隊正緊密結合實時氣象數據精準優化作業方案,全力推進剩余機組的安裝調試。

    后續,項目團隊將持續傳承“攻堅克難、敢打硬仗”的優良作風,向著全容量并網目標發起沖刺,為西南地區能源結構轉型注入強勁且持久的綠色動力!

    風不止,奮斗不息

    電不停,使命不渝

    水電五局建設團隊

    將繼續秉持綠色發展理念

    穩步推進項目后續建設

    以更多綠色成果助力能源轉型


    特別聲明

    國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。

    本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

    微信 朋友圈

    相關推薦

    圖片正在生成中...

    關閉
    加群交流
    返回
    99久久成人国产精品免费
