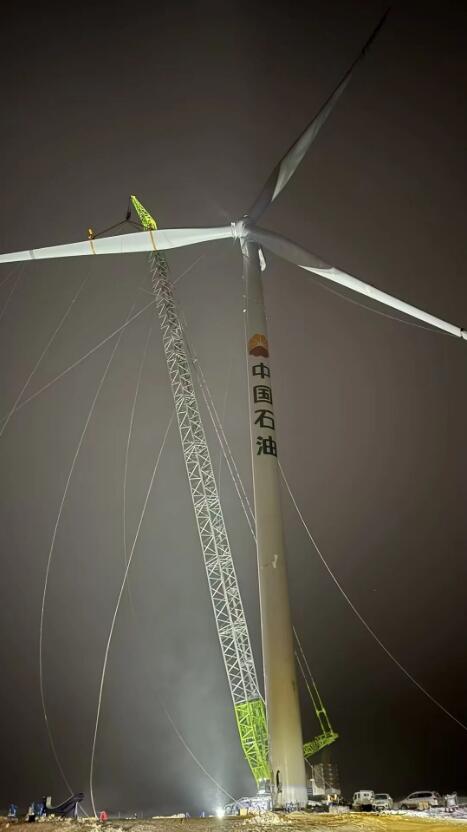

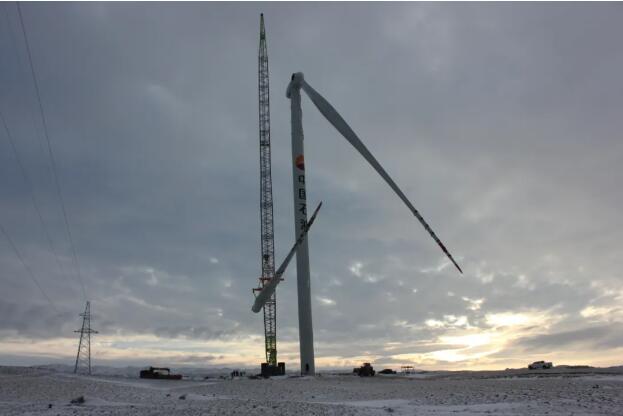

2025年12月5日,隨著7號風機最后一扇長97米、重達29噸的葉片在115米高空與輪轂精準對接,由中油(新疆)工程油建分公司承建的新疆油田阿勒泰吉木乃80萬千瓦風光發電項目風電(二標)一區20臺風機全部吊裝就位,標志著項目關鍵節點順利完成,為后續并網發電奠定堅實基礎。

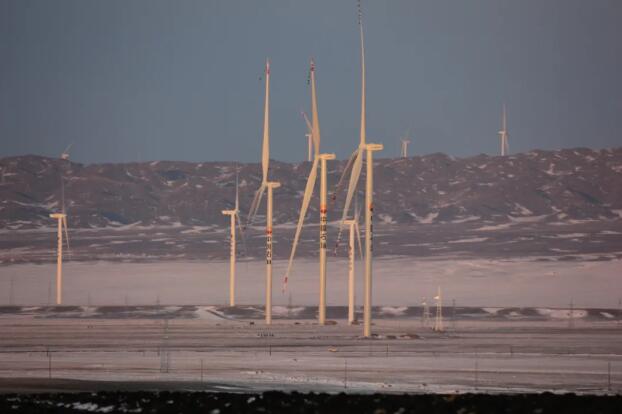

該項目位于阿勒泰地區吉木乃縣,規劃建設60萬千瓦風電與20萬千瓦光伏,中油(新疆)工程公司與CPECC北京分公司聯合中標的二標段共40臺風機,分一區、二區建設,由中油(新疆)油建分公司完成的一區20臺風機單機容量7.5兆瓦,輪轂中心高度115米,葉輪直徑200米,整機重量約590噸。

該項目是集團公司在疆首個風電項目、新疆油田首個異地開發建設的新能源項目,是CPECC國內承接的單體容量最大的風力發電工程。項目建成投產后,預計年發電量可達20.04億千瓦時,將有效減少二氧化碳排放約134萬噸,對于推動地方經濟發展、優化區域能源結構以及助力北疆清潔能源基地建設具有重大意義。

攻堅克難保進度,科學施工戰嚴寒。自今年6月18日首臺風機吊裝啟動以來,項目全面進入風機吊裝關鍵階段。在過去的六個月里,項目全體參建人員在國家質監站、自治區質監站、新疆油田公司、CPECC總部等各級領導的關懷指導下,肩負緊迫感與使命感,秉持高度的安全與質量意識,與各參建單位緊密協作,戰高溫、斗風雨、抗嚴寒,穩步推進每一臺機組的吊裝任務。

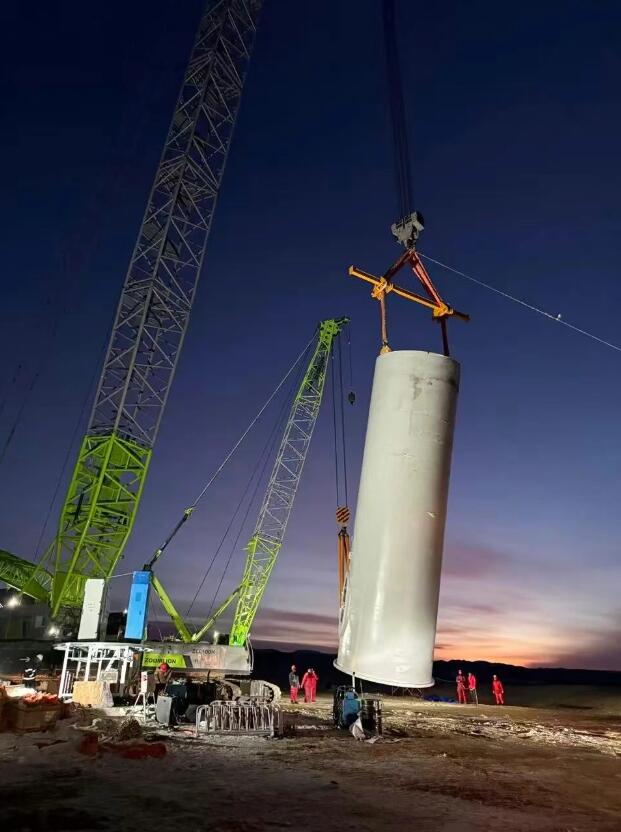

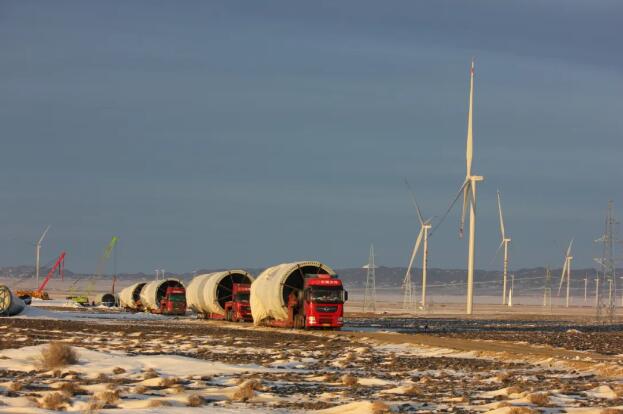

面對挑戰,項目團隊科學組織施工,以800噸級履帶吊為主力吊裝設備,配以多臺輔助機械,通過精心調度和連續奮戰保障工程進度。特別是進入冬季后,施工現場積雪覆蓋、氣溫低、風速大,高空吊裝作業難度與安全風險陡增。項目部及時優化施工方案與工藝,強化現場組織協調,積極清除積雪、保障道路暢通,救援受困車輛,與時間賽跑,與風雪抗爭,確保吊裝作業的安全高效推進。

嚴守安全生命線,精細管控鑄精品。項目團隊堅持“安全第一、效率優先”,通過復盤經驗、識別關鍵控制點,為每臺風機制定“一機一圖一方案”專項吊裝計劃,并開展全方位技術交底。施工中嚴格執行方案與安全巡查制度,依托科學調度與協同監督,實現吊裝作業全程受控、安全推進。

項目負責人表示,吉木乃80萬千瓦風光發電項目(二標)一區風機全部吊裝完成是該項目整體建設進程中的重要節點,充分體現了油建人“特別能吃苦、特別能戰斗、特別能奉獻、勇于爭第一”的精神。下一步,項目部將繼續全力以赴推進后續工作,確保項目如期實現投產目標,為新疆能源事業貢獻堅實力量。
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

國際能源網編譯 3小時前
華能銅川照金煤電有限公司 4小時前
中國二十二冶集團機電公司 4小時前
水電九局 4小時前
中國電建重慶工程公司 4小時前
國順科技集團 4小時前
圖片正在生成中...
