    中標 | 遠景、運達、明陽等預中標!國家能源集團1.73GW風機集采中標候選公示

    來源:風電頭條

    時間:2025-12-15

    風電頭條獲悉,12月12日,國家能源集團2025年第3批風力發電機組集采公開招標中標候選人公示。

    據悉,遠景能源、運達股份、明陽智能作為第一中標候選人預中標。其中,遠景能源預中標總容量為1211MW,運達股份預中標容量為350MW,明陽智能預中標容量為170MW。

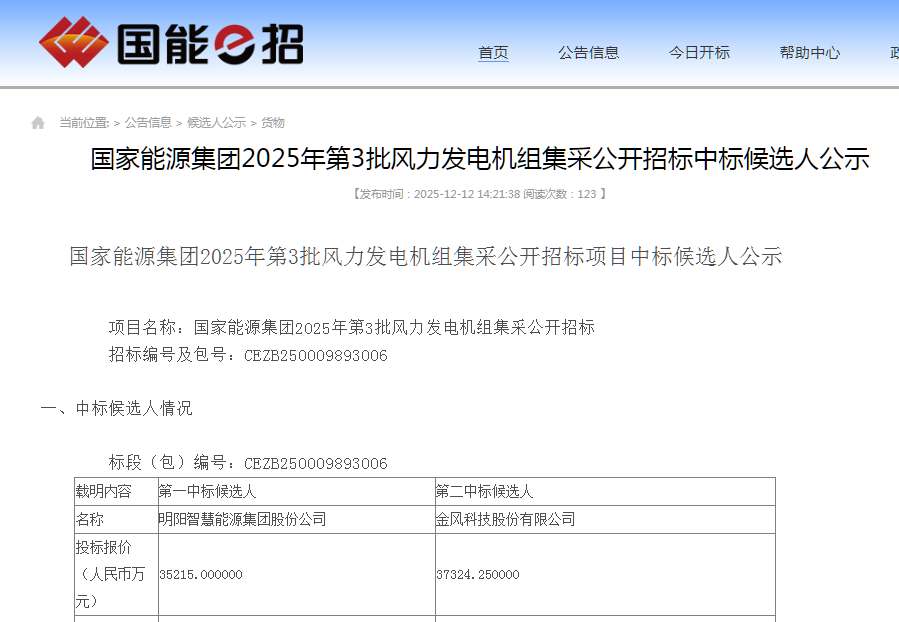

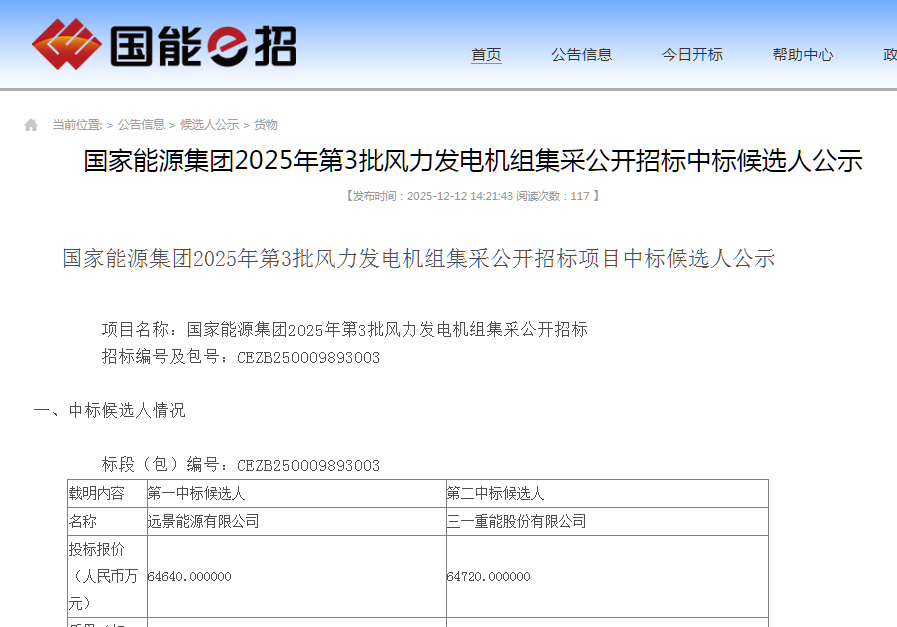

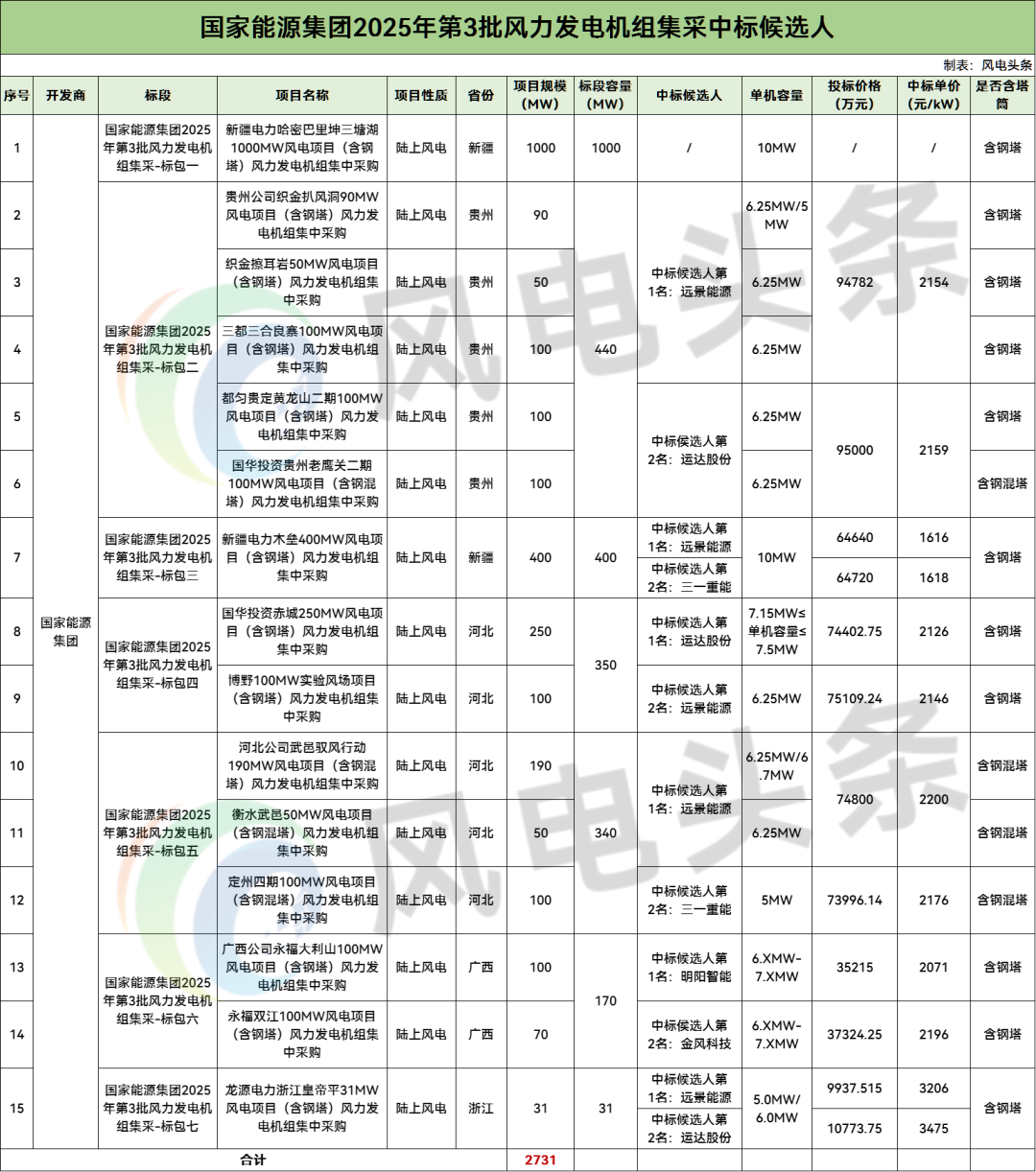

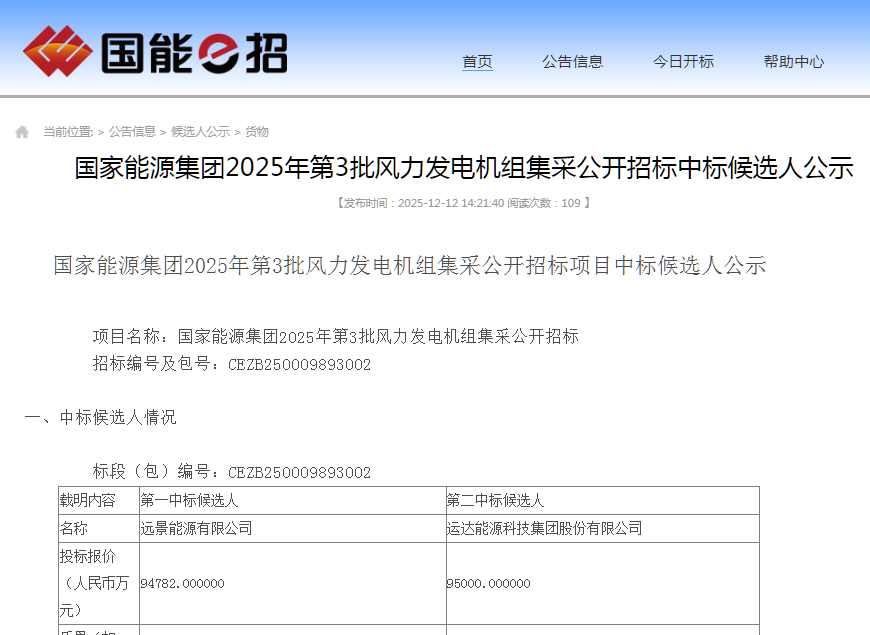

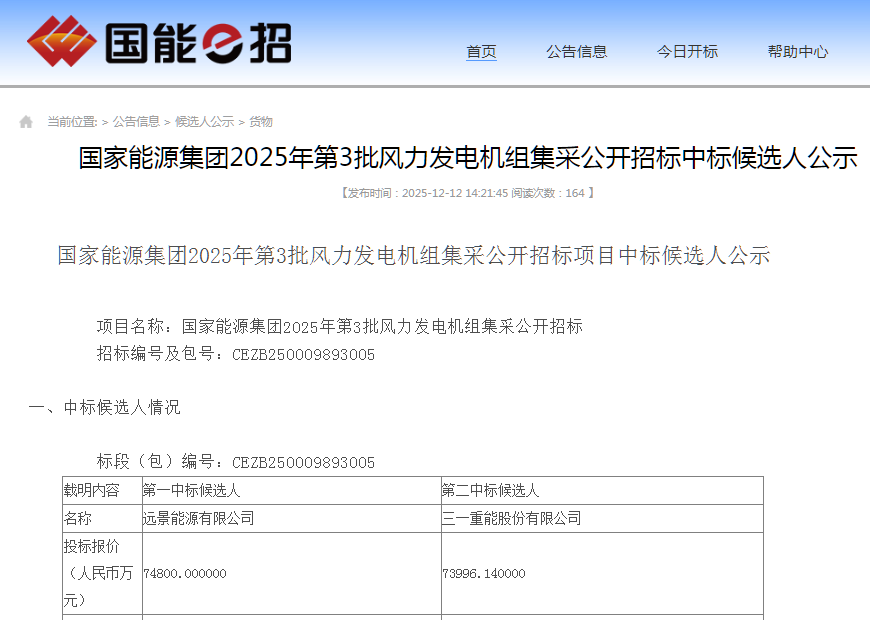

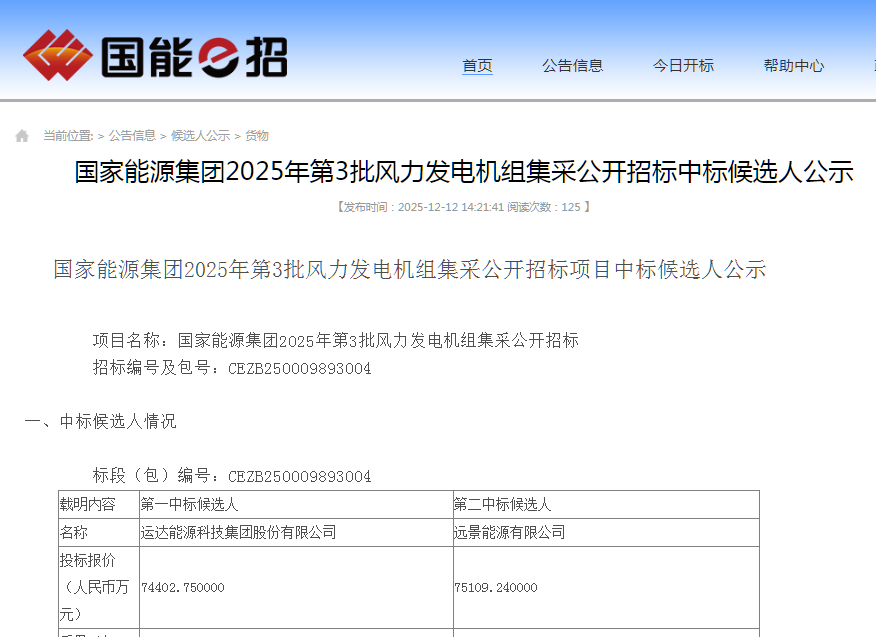

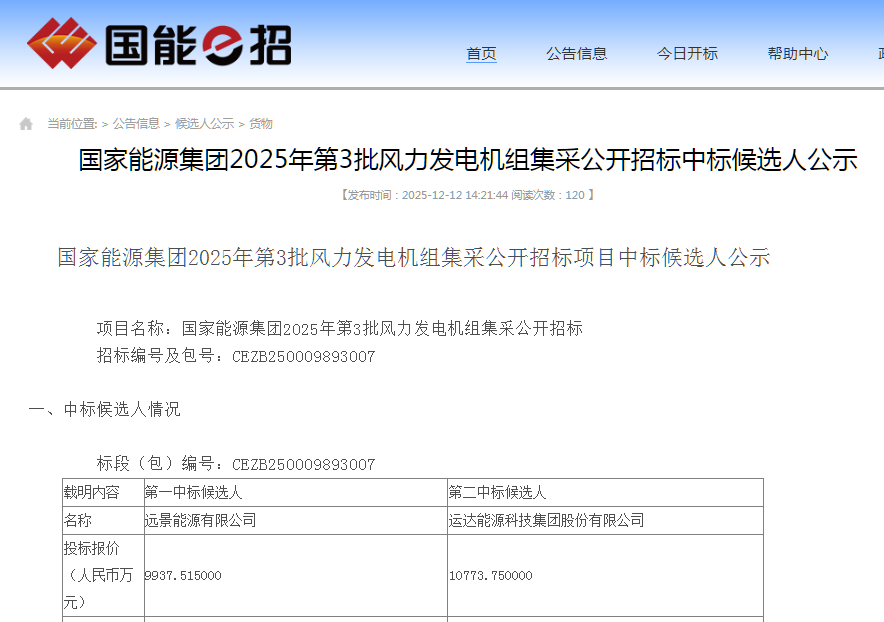

    本次除標包一未公布中標候選人外,共公示了6個標包的中標候選人結果,總規模為1731MW。

    根據招標公告,國家能源集團2025年第3批風力發電機組集采公開招標項目共7個標包、15個項目,規模合計2731MW,單機容量5MW-10MW。

    標包一:新疆電力哈密巴里坤三塘湖1000MW風電項目位于新疆維吾爾自治區哈密市巴里坤縣,擬安裝100臺單機容量10兆瓦的風電機組,總裝機容量1000兆瓦,塔筒高度120米及以上,葉輪直徑220米以上。交貨期:基礎施工工期預計為:基礎施工開始時間:2026年4月1日;基礎施工結束時間:2026年6月30日;錨栓錨板預計交貨期:自2026年3月15日至2026年5月30日。吊裝前需安裝的設備供貨期:塔筒預計交貨期 :自2026年5月1日至2026年9月30日均勻交付;底部控制柜、塔筒內變壓器、升降機等與塔筒同時供貨。主機預計交貨期 :自2026年5月1日至2026年9月30日均勻交付;葉片預計交貨期 :自2026年5月1日至2026年9月30日均勻交付;項目吊裝工期預計為:吊裝開始時間:2026年6月1日;吊裝結束時間:2026年11月30日;塔筒、主機、葉片、輪轂交貨日期以招標人或監理人提前15天通知交貨日期為準。

    標包二:貴州織金扒風洞90MW風電項目位于貴州省畢節市織金縣中寨鎮、金鳳街道辦事處、板橋鎮和綺陌街道辦事處境內,本工程開發規模90MW,擬安裝15臺風電機組,其中12臺單機容量6.25MW和3臺單機容量5.0MW風電機組,單機容量6.25MW級的風電機組輪轂高度為125m,風輪直徑220m;單機容量5.0MW級的風電機組輪轂高度為115m,風輪直徑200m。交貨期:錨栓組件:合同簽訂后60天內按照招標人要求的交貨進度計劃完成交貨。塔筒、風機設備:合同簽訂后180天內按照招標人要求的交貨進度計劃完成交貨。

    標包二:貴州織金擦耳巖50MW風電項目位于貴州省畢節市織金縣桂果鎮境內,本工程開發規模 50MW。擬安裝8臺風電機組,單機容量6.25MW,建設容量為50MW,風電場總裝機容量允許偏差為0,單機容量6.25MW級的風電機組輪轂高度為125m,風輪直徑220m。交貨期:錨栓組件:合同簽訂后60天內按照招標人要求的交貨進度計劃完成交貨。塔筒、風機設備:合同簽訂后180天內按照招標人要求的交貨進度計劃完成交貨。

    標包二:貴州三都三合良寨100MW風電項目位于貴州省黔南布依族苗族自治州三都水族自治縣中部,本工程開發規模100MW。擬安裝16臺單機容量6.25MW級的風電機組,建設容量為100MW,風電場總裝機容量允許偏差為0,輪轂高度為125m,風輪直徑不低于220m。交貨期:錨栓供貨:合同簽訂后30天內按照招標人要求的交貨進度計劃完成交貨。塔筒和風機設備:合同簽訂后180天內按照招標人要求的交貨進度計劃完成交貨。

    標包二:貴州都勻貴定黃龍山二期100MW風電項目位于黔南州貴定縣德新鎮,本工程開發規模100MW。擬安裝16臺單機容量6.25MW級的風電機組,建設容量為100MW,風電場總裝機容量允許偏差為0,輪轂高度為125m,風輪直徑不低于220m。交貨期:錨栓供貨:合同簽訂后60天完成交貨。塔筒和風機設備:合同簽訂后180天完成交貨。

    標包二:國華投資貴州老鷹關二期100MW風電項目位于貴州省遵義市務川縣泥高鎮,本項目風電場擬建設裝機數量16臺,單機容量6.25MW的風力發電機組(不接受混排),總裝機容量為100MW。輪轂高度不低于160米,葉輪直徑≥220米(需考慮機場凈空影響)。交貨期:2026年4月至2026年10月,具體供貨計劃以招標人書面通知為準。

    標包三:新疆電力木壘400MW風電項目位于昌吉木壘縣東北側低山地區,擬安裝40臺10MW風電機組,總裝機容量400MW,不允許負偏差;輪轂中心高度120米及以上,葉片規格選用220米及以上葉片,葉片材質全玻、半碳、全碳均可接受。交貨期:錨栓交貨期 2026年5月15日-2026年5月30日;主機、輪轂、葉片、塔筒交貨期 2026年5月-2026年10月。

    標包四:國華投資赤城250MW風電項目位于河北省省滄州市黃驊市,該項目擬建設裝機數量35臺,單機容量不小于7.15MW、不大于7.5MW的風力發電機組(不接受混排),總裝機容量為250MW。投標容量不低于250MW(超出部分限功率運行)。輪轂高度140米,葉輪直徑≥220米。交貨期:2026年3月至2026年12月。

    標包四:國能聯合動力博野100MW實驗風場項目位于河北省保定市博野縣,本項目風電場擬建設裝機數量16臺,單機容量6.25MW的風力發電機組(不接受混排),總裝機容量為100MW。輪轂高度不低于160米,葉輪直徑≥220米(需考慮機場凈空影響)。交貨期:2026年1月至2026年06月。

    標包五:河北武邑馭風行動190MW風電項目位于河北省衡水市武邑縣,擬安裝24臺單機容量6.25MW,6臺單機容量6.7MW風電機組(其中2臺風力發電機組降容至6.6MW),建設容量為190MW;葉輪直徑不小于220米,鋼塔筒每段不超過 30 米,輪轂高度160米,塔筒結構型式為混凝土-鋼混合塔筒(最終根據項目凈空批復的限高進行調整)。交貨期:塔筒交貨期:2026年1月-2026年4月;主機交貨期:2026年2月-2026年5月;葉片交貨期:2026年2月-2026年5月;輪轂交貨期:2026年2月-2026年5月;底部控制柜、塔筒內變壓器(如有)等同塔筒同時供貨。

    標包五:河北衡水武邑50MW風電項目位于河北省衡水市武邑縣,擬安裝8臺單機容量6.25MW風電機組,建設容量為50MW(不接受混排);葉輪直徑不小于220米,鋼塔筒每段不超過30米,輪轂高度160米,塔筒結構型式為混凝土-鋼混合塔筒(最終根據項目凈空批復的限高進行調整)。交貨期:塔筒交貨期:2026年1月-2026年4月;主機交貨期:2026年2月-2026年5月;葉片交貨期:2026年2月-2026年5月;輪轂交貨期:2026年2月-2026年5月;底部控制柜、塔筒內變壓器(如有)等同塔筒同時供貨。

    標包五:河北定州四期100MW風電項目位于河北省定州市境內高蓬鎮、邢邑鎮、李親顧鎮、子位鎮等鄉鎮。擬安裝20臺單機容量5兆瓦風力發電機組(含鋼混塔),建設容量為100兆瓦;輪轂高度150米、葉輪直徑200米,鋼塔筒每段不超過25米;塔筒選用鋼混合塔筒。交貨期:鋼混塔及附件:2026年3月-2026年7月;主機、葉片、輪轂及附件  2026年3月-2026年8月;本項目暫定2026年2月份開工,首批需要2026年3月1日開始供貨,2026年8月30日前全容量供貨完成。底部控制柜等同塔筒同時供貨。

    標包六:廣西永福大利山100MW風電項目位于廣西壯族自治區東北部,規劃裝機容量為100MW,擬安裝15臺單機容量為6.XMW-7.XMW的風力發電機組(接受混排),輪轂高度120m~130m(包含120m和130m),擬新建1座220kV升壓站,新建1回220kV架空聯絡線至永福廣福風電場,同步配置20%/2h的儲能系統或購買儲能服務。交貨期:2026年3月10日前首臺風機交貨;2026年3月30日前累計交貨6臺風機;2026年5月30日前全部風機交貨,具體交貨期以合同簽訂為準。錨索具體交貨期 ;2026.1.1-2026.4.30(每周到貨不少于2套),底部控制柜、塔筒內變壓器等同塔筒同時供貨。吊裝前需安裝的設備供貨期:2026.3.10-2026.5.30(每周到貨不少于2套);塔筒交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套);主機交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套);葉片交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套)。

    標包六:廣西永福雙江100MW風電項目位于廣西壯族自治區東北部,規劃裝機容量為70MW,擬安裝10臺單機容量為6.XMW-7.XMW的風力發電機組(接受混排),輪轂高度120m~130m(包含120m和130m),擬新建1座220kV升壓站,新建1回220kV架空聯絡線接至永福電廠220kV側,同步配置20%/2h的儲能系統或購買儲能服務。交貨期:2026年3月10日前首臺風機交貨;2026年3月30日前累計交貨6臺風機;2026年5月30日前全部風機交貨,具體交貨期以合同簽訂為準。錨索具體交貨期 ;2026.1.1-2026.4.30(每周到貨不少于2套);底部控制柜、塔筒內變壓器等同塔筒同時供貨。吊裝前需安裝的設備供貨期:2026.3.10-2026.5.30(每周到貨不少于2套);塔筒交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套);主機交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套);葉片交貨期 :2026.3.10-2026.5.30(每周到貨不少于2套)。

    標包七:浙江蒼南皇帝平風電場位于浙江省溫州市蒼南縣石坪鄉和大漁鎮之間南高山一帶的沿海山脊,本項目拆除原項目16臺1.0MW機組,新建5臺單機容量5.0MW和1臺單機容量6.0MW的抗臺型機組,項目為升級改造后容量擴容至31MW,機組風輪直徑在175米至192米區間、輪轂高度不小于105米、葉尖離地間距不小于15米。交貨期:錨栓錨板及連接緊固件:2026年2月-2026年3月;主機、輪轂、葉片、塔筒、法蘭及附屬設備擬交貨期2026年2月-2026年7月;底部控制柜、變壓器(如有)等同塔筒同時供貨。

    公告如下:







    來源:國能e招

    特別聲明

    國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。

    本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

    微信 朋友圈

    相關推薦

    圖片正在生成中...

    關閉
    加群交流
    返回
    99久久成人国产精品免费
