12月15日,我國離岸距離最遠海上風電項目——三峽江蘇大豐800兆瓦海上風電項目實現全容量并網,標志著我國海上風電向深遠海邁進取得了又一重大突破。
三峽江蘇大豐800兆瓦海上風電項目由三峽集團投資建設,是江蘇省首批海上風電平價上網示范項目之一。項目位于鹽城市大豐區東北方向海域,由四個場址組成,共安裝98臺風力發電機組,總裝機容量800兆瓦,配套建設2座20萬千瓦、1座40萬千瓦海上升壓站和一座海上救援平臺。項目H8-1號場址中心點離岸距離80千米,最遠點離岸距離85.5千米,刷新了我國海上風電項目離岸距離的紀錄。

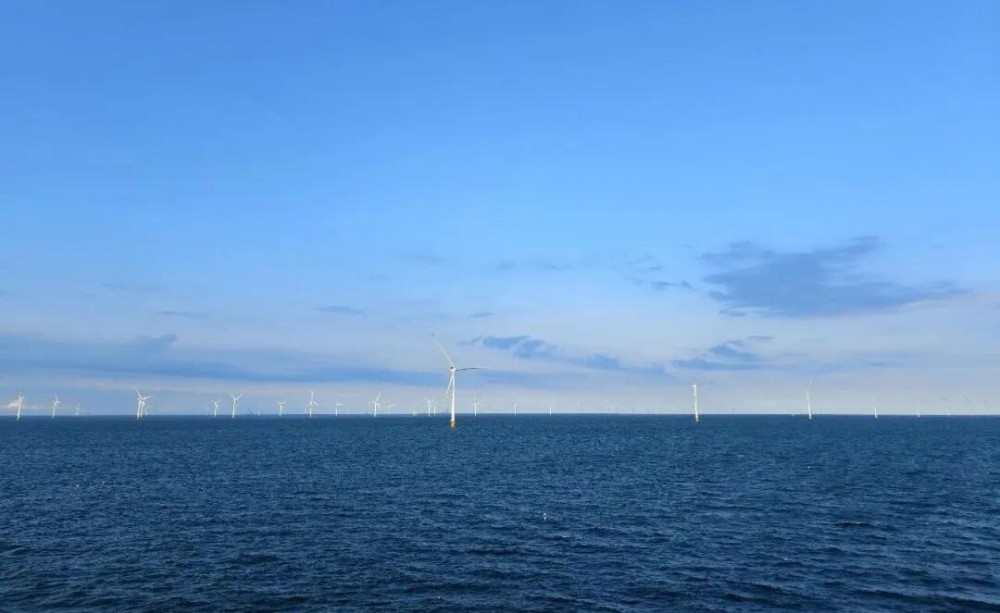

▲ 在三峽江蘇大豐800兆瓦海上風電項目海上風電場,98臺風機迎風轉動,為我國經濟社會高質量發展注入源源不斷的綠色動能。
項目自主研發建成國內首個搭載氣象雷達的海上升壓站,通過海洋氣象精細化監測系統,精準捕捉風速、風向等關鍵氣象數據,為風機優化調度、設備安全運維提供實時支撐,其與風電場運行控制系統的深度協同,將提升風電場發電效率與運行穩定性,為我國海上風電集群、海洋漁業及海上航運氣象災害早期預警提供示范。
項目投運了一臺13.6兆瓦風電機組,刷新了江蘇海域海上風機單機容量紀錄,機組輪轂中心高度142米,單支葉片長123米,葉輪直徑252米,葉輪掃風面積約5萬平方米,相當于7個標準足球場的面積。機組每轉一圈可發出清潔電能約29千瓦時,每年可輸出清潔電能超4650萬千瓦時,為江蘇區域綠色低碳高質量發展再添新動力。
項目建設過程中,三峽集團聯合國內海纜廠商完成35千伏國產絕緣材料海纜的制作、敷設與運行,驗證了國產海纜材料在深遠海復雜工況下的可靠性,為我國海上風電高端裝備升級與技術迭代作出貢獻。

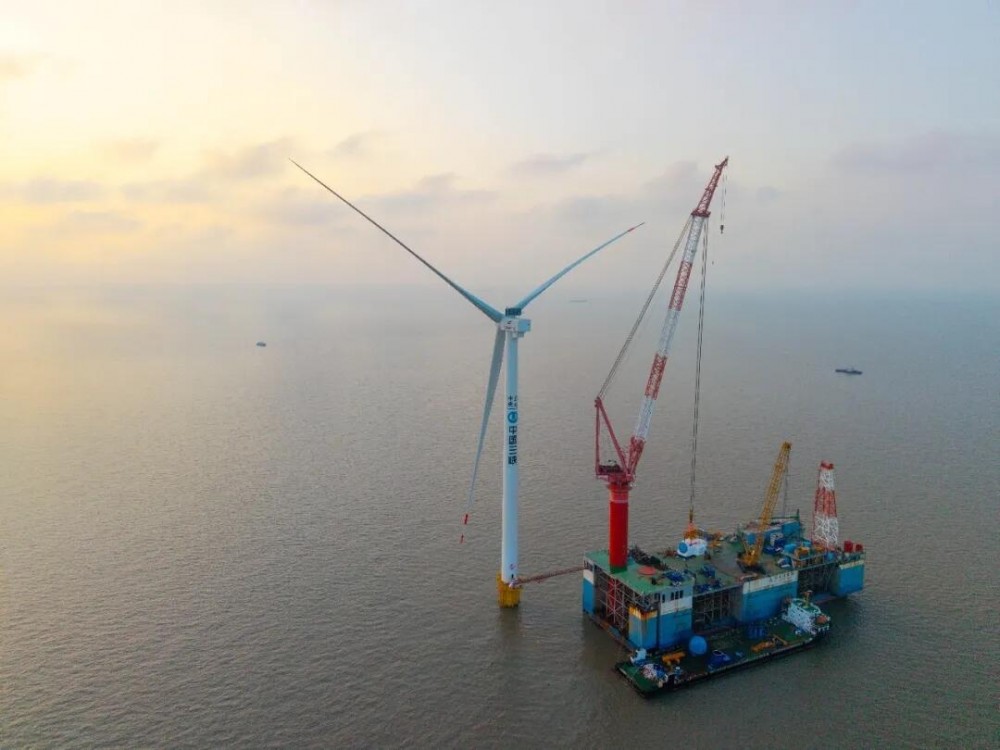

▲ 建設團隊合理調配6套風機吊裝船組,充分利用可施工窗口期,有效應對復雜海況影響,半年時間完成全部98臺風機吊裝。圖為今年8月,三峽江蘇大豐800兆瓦海上風電項目13.6兆瓦風機吊裝現場。
三峽集團充分發揮示范帶動作用,在各級政府以及國網公司、海事部門的大力支持下,與江蘇省屬企業深化分工協作、實現優勢互補。“我們克服了離岸距離遠、施工窗口期短、海上作業難度大等多重挑戰,從首臺風機起吊到98臺機組全部吊裝完成僅用時半年,從全面開工到全容量并網歷時不足10個月,為后續深遠海風電項目開發提供了可復制、可推廣的技術路徑與工程經驗。”三峽集團江蘇分公司鹽城公司負責人劉宇說。
本項目預計年均發電量可滿足140萬戶家庭日常用電需求,相當于節約標準煤約86萬噸,減少二氧化碳排放約237萬噸,為清潔能源轉型和長三角地區能源保供、綠色低碳發展注入源源不斷的三峽力量。
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

金風科技微平臺 33分鐘前
北京京能電力股份有限公司 41分鐘前
中船科技 46分鐘前
國家電投內蒙古公司 56分鐘前
國家電投內蒙古公司 59分鐘前
北京京能電力股份有限公司 1小時前
圖片正在生成中...
