海上風電
來源:中交三航局廈門分公司
時間:2025-12-24

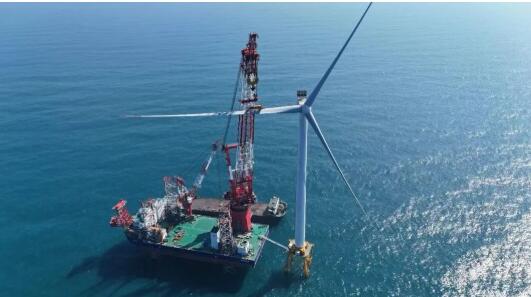

12月21日,隨著最后一臺風機葉片與葉輪在高空精準對接,中交三航局廈門分公司承接的陽江海上風電項目標段內風機安裝施工全部完成,標志著該項目取得階段性重要進展,為項目全容量并網發電奠定堅實基礎。

項目離岸約60公里,平均水深超40米,本標段包含14臺導管架基礎及風機安裝任務。面對當年開工、當年完工的艱巨任務,及深遠海惡劣氣象、深厚軟土層、復雜工藝等多重挑戰,項目團隊科學組織、精準攻堅,圓滿完成全部海上施工,關鍵節點全面受控。
針對軟土層溜樁風險高、施工窗口期緊張、多標段交叉作業等難題,項目團隊系統推進技術與管理創新。在技術上,項目團隊創新應用“星站差分(RTX)定位技術”,實現導管架無潛水員水下毫米級精準安裝,效率提升超40%,也徹底杜絕潛水作業風險。
此外,團隊嚴格執行“一機位一方案”與動態沉樁工藝,有效抑制溜樁風險,將沉樁垂直度偏差控制在1‰以內,創造了單月完成全部14套基礎樁施工的紀錄,成功避開臺風高發期。

在管理上,團隊依托“首件制”固化標準流程,大大提升了各道工序的效率,并開展QC專項攻關,攻克導管架焊縫氣孔缺陷難題,相關成果獲廈門市QC三類獎,總結形成的《40米以上水深深遠海先樁法導管架基礎施工工法》施工工法也獲評企業優秀工法。

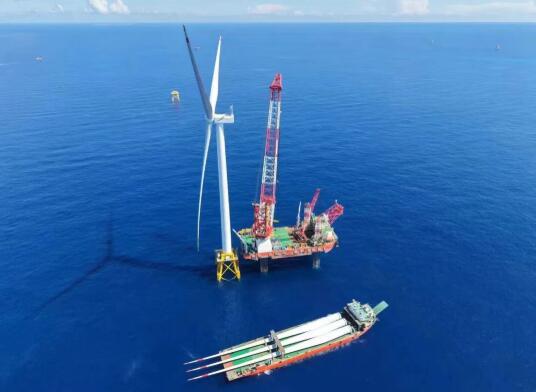

進入9月風機安裝關鍵階段,面對臺風頻發、窗口期極短、交叉作業多及供貨不穩定等困難,項目團隊組織專人全程跟蹤貨物動態,保障各工作面無縫銜接。項目團隊長期在現場實時跟蹤海況信息,靈活調度船機資源,確保在短暫窗口期搶出最大化工效。此外,團隊還優化風機安裝流程,充分發揮“海峰1001”安裝船高效性能,確保了14臺風機安裝任務按期順利完成。

本項目在施工中積累的深遠海風電施工技術與項目管理經驗,以及所形成的技術工法、培養的專業人才,將為公司后續承接更多“深遠海、大容量”海上風電項目注入強勁動能。作為省重點工程,項目建成后每年可提供清潔電能約66億千瓦時,相當于節省標準煤192萬噸,減少二氧化碳排放510萬噸,顯著優化地區的能源結構,助力實現碳達峰、碳中和目標。 ?
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

國際能源網編譯 3小時前
華能銅川照金煤電有限公司 4小時前
中國二十二冶集團機電公司 4小時前
水電九局 4小時前
中國電建重慶工程公司 4小時前
國順科技集團 4小時前
圖片正在生成中...
