風電項目
來源:中國能建江蘇電建一公司
時間:2025-12-26
12月24日
新能源公司承建的
深能鄂旗風電項目南部風場

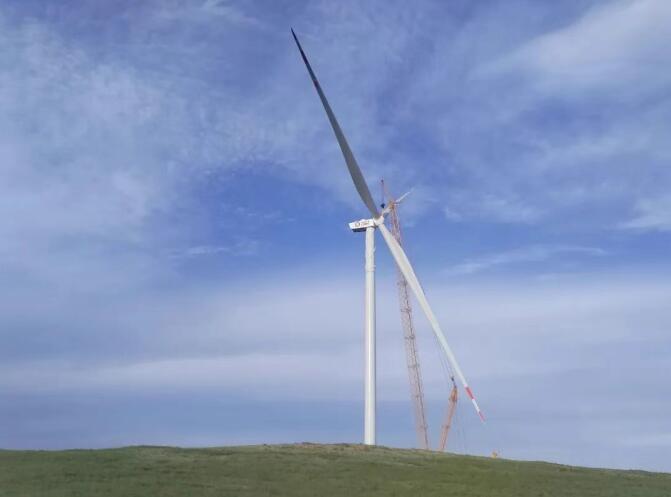

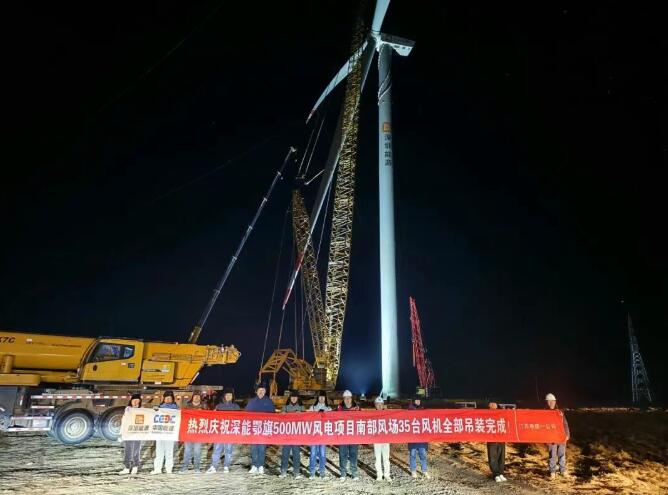

35臺風機全部吊裝完成
為后續啟動試運行奠定了堅實基礎
作為內蒙古自治區重點綠色能源工程,深能鄂旗風電項目總裝機容量500兆瓦,共安裝70臺單機容量7.15兆瓦的風電機組,分南北兩個風場同步建設。南部風場采用中車WT7150D195H113機型,塔筒共五段,葉輪直徑195米,輪轂中心高115米,最大部件重達144噸。

自今年7月30日首臺風機吊裝以來,項目團隊克服了夏季雷雨大風、冬季嚴寒冰凍等多變氣候影響,科學調整作業計劃,嚴格落實吊裝工藝與安全管控,制定冬季施工專項技術方案和應急預案。施工期間,通過分階段螺栓力矩驗收、起重機械專項檢查、作業全程視頻監控等措施,保障了安裝質量與過程安全。

下一步,項目團隊將繼續推進北部風場風機吊裝與南部風場調試并網工作,加強冬季施工安全管理與設備保護,確保項目按期實現全容量并網目標。
