風電招標
來源:風電頭條
時間:2026-03-19
?風電頭條獲悉,3月18日,中廣核山西方山80MW、榆社40MW、武鄉50MW陸上風電項目;中廣核新能源貴州龍里紅巖、團結、樂陽247.5MW陸上風電項目;中廣核新能源廣西欽北石古嶺200MW陸上風電項目風力發電機組采購中標候選人公示。
本次共公示了7個風電項目的中標候選人結果,總規模為607.5MW。

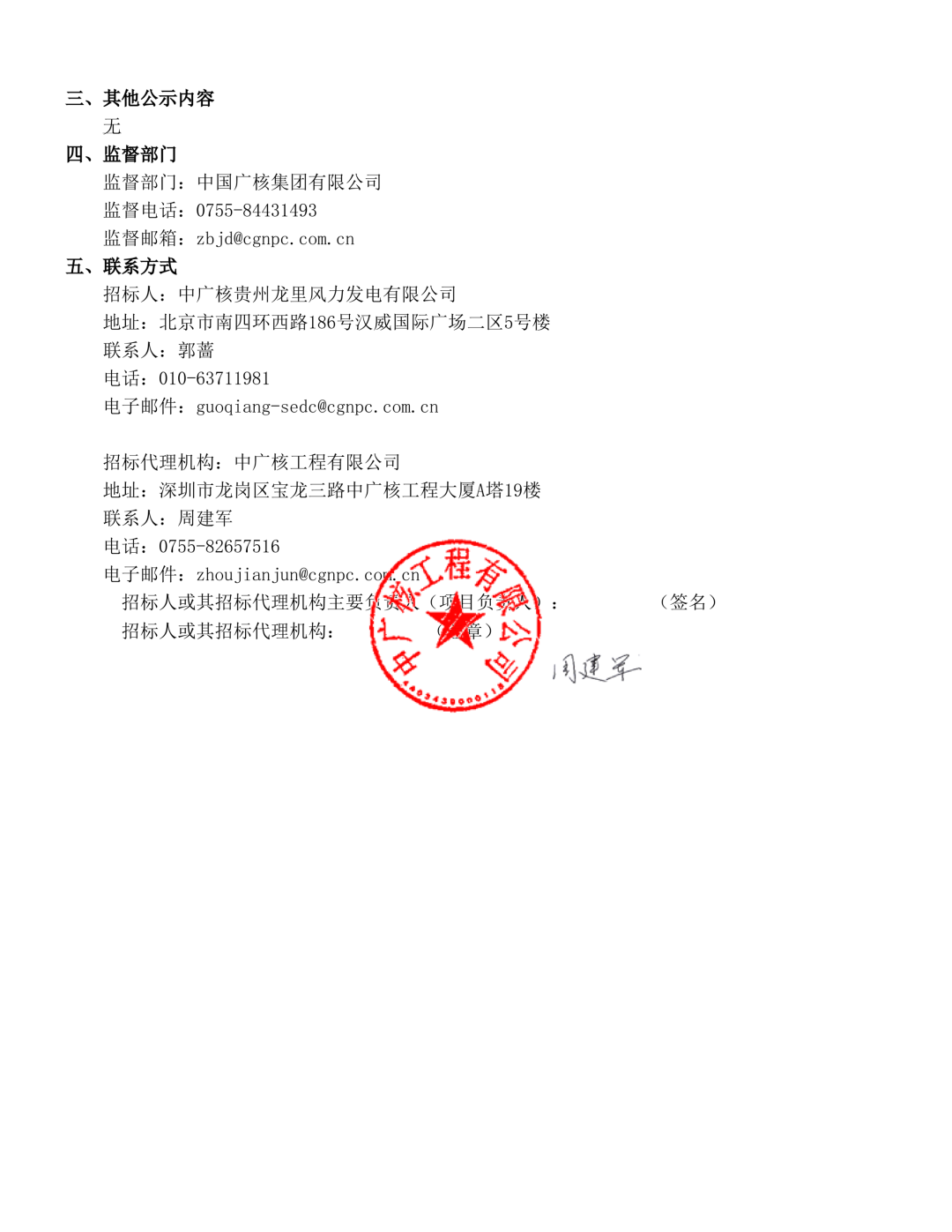

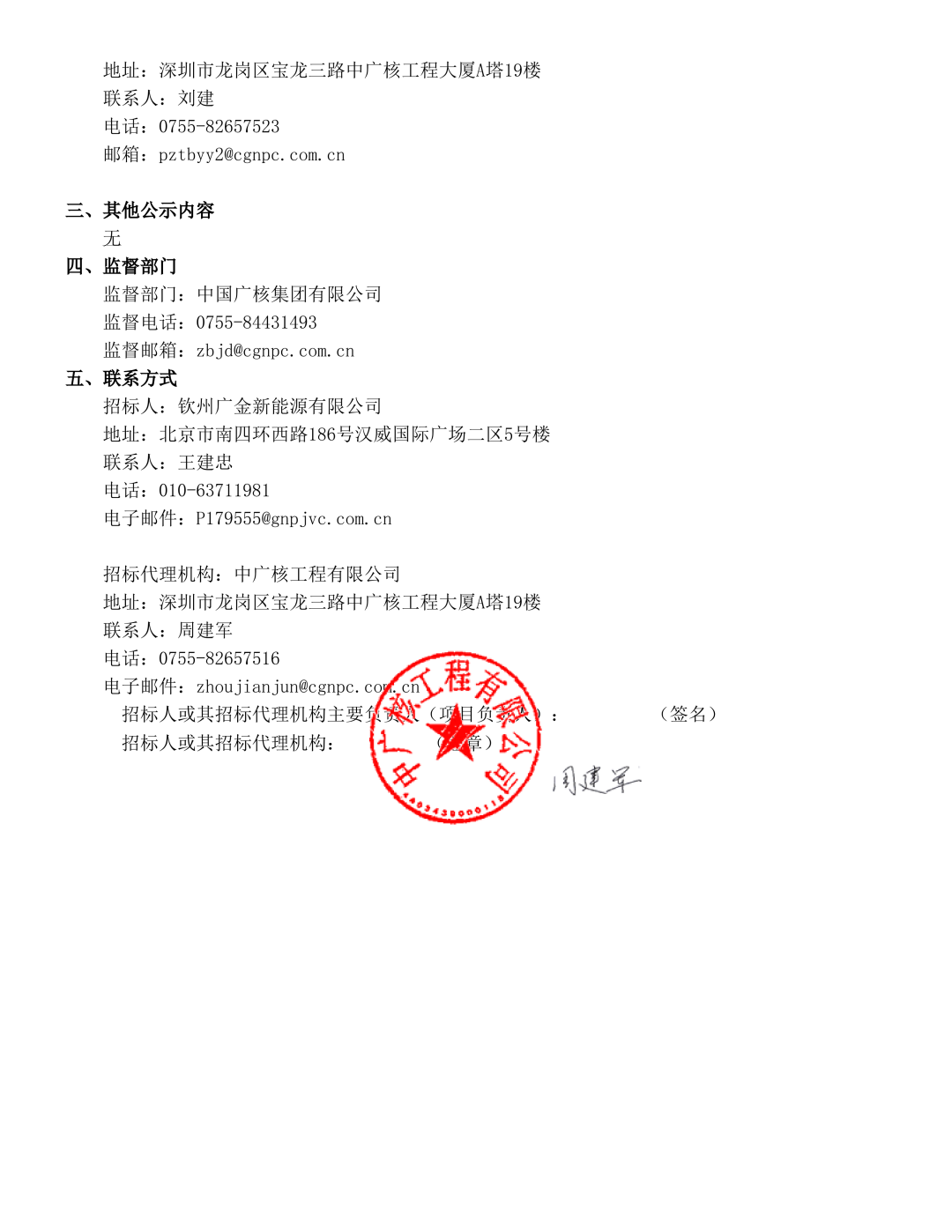

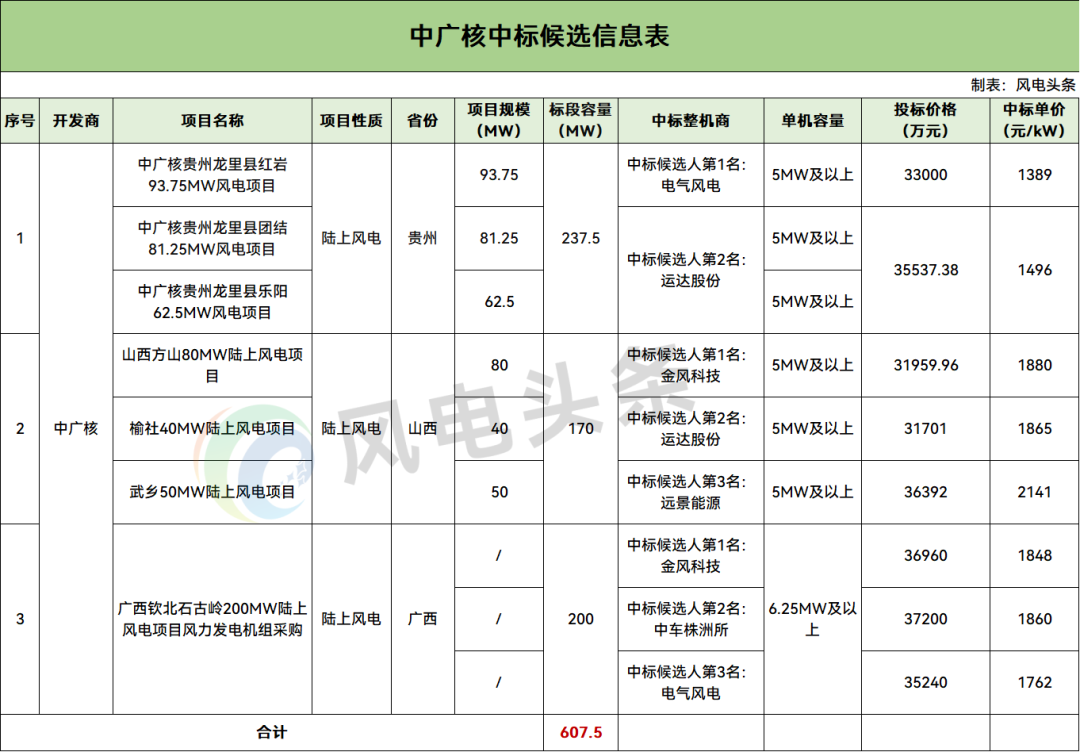

公示顯示,電氣風電(237.5MW)、金風科技(370MW)作為第一中標候選人預中標。

根據招標公告,1、中廣核貴州龍里縣紅巖93.75MW風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:14臺,投標機型臺數不應超過機位數量。投標機型總容量上浮不應超過1臺單機容量的50%(混排機組以較大容量機組為準)。單機容量5000kW及以上。
2、中廣核貴州龍里縣團結81.25MW風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:12臺,投標機型臺數不應超過機位數量。投標機型總容量上浮不應超過1臺單機容量的50%(混排機組以較大容量機組為準)。單機容量5000kW及以上。
3、中廣核貴州龍里縣樂陽62.5MW風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:7臺,投標機型臺數不應超過機位數量。投標機型總容量上浮不應超過1臺單機容量的50%(混排機組以較大容量機組為準)。單機容量5000kW及以上。
以上三個項目計劃交貨日期為:全部風電機組設備預計在2026年6月完成交貨最終交貨期以招標人書面正式通知為準(招標人提前二個月通知投標人)。投標人應滿足招標人初步擬定的交貨期,并提供自己的交貨進度具體方案。具體工期及進度要求以招標文件規定為準。

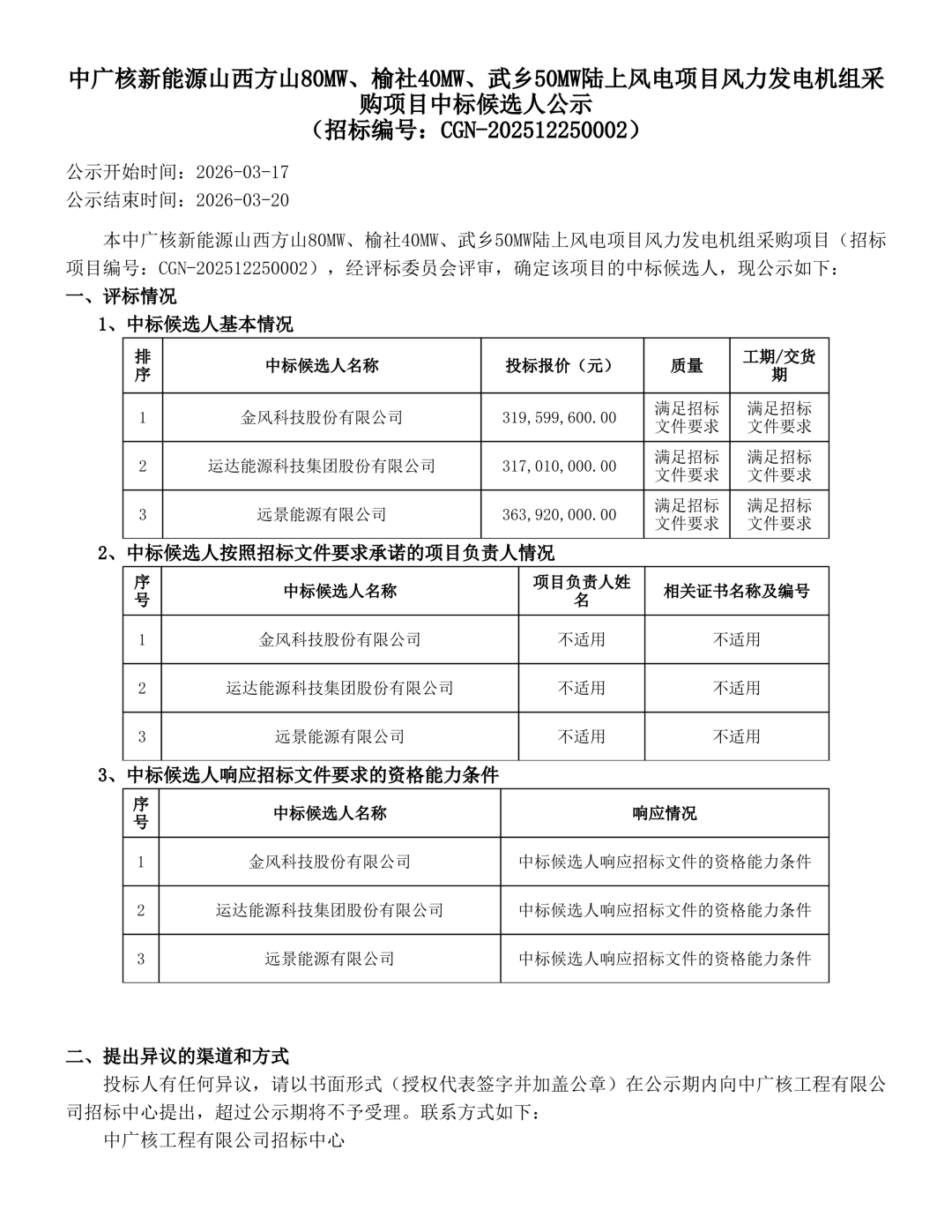

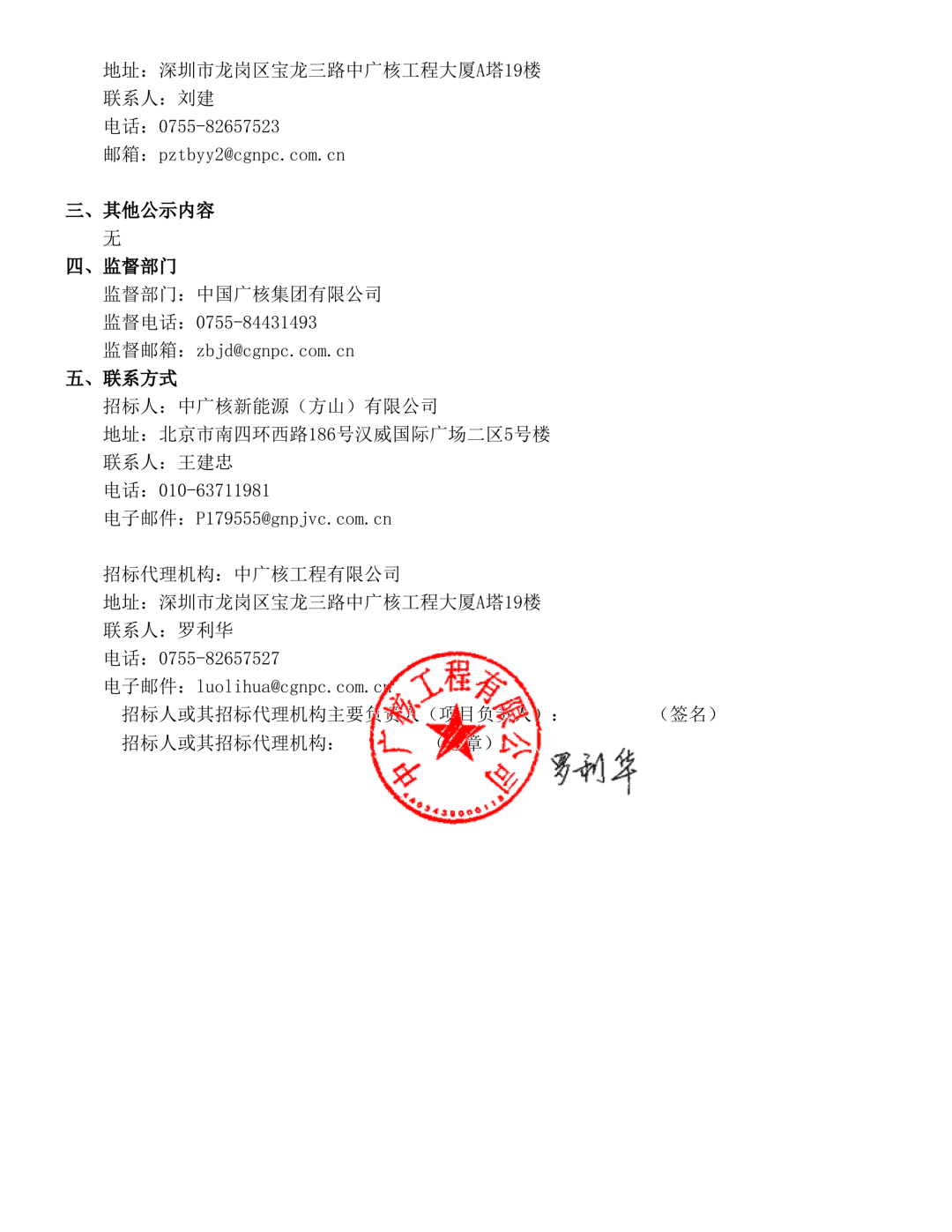

4、中廣核山西方山80MW風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:13臺,投標機型臺數不應超過機位數量。投標機型總容量不得超出80MW。單機容量5000kW及以上。
5、中廣核山西榆社40MW風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:8臺,投標機型臺數不應超過機位數量。投標機型總容量上浮不應超過1臺單機容量的10%(混排機組以較大容量機組為準)。單機容量5000kW及以上。
6、中廣核山西武鄉50MW鄉村振興馭風風電場風力發電機組風電機組設備供貨,要求投標方提供全新制造、技術先進、性能穩定、安全可靠、包裝完整的成套并網型風電機組及相關服務和質保期服務。機位數量:8臺,投標機型臺數不應超過機位數量。投標機型總容量上浮不應超過1臺單機容量的10%(混排機組以較大容量機組為準)。單機容量5000kW及以上。

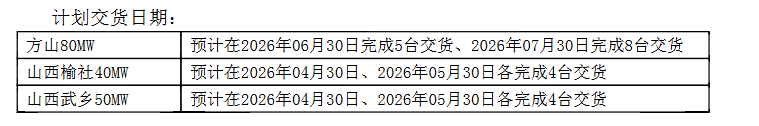

以上三個項目交貨時間如下:

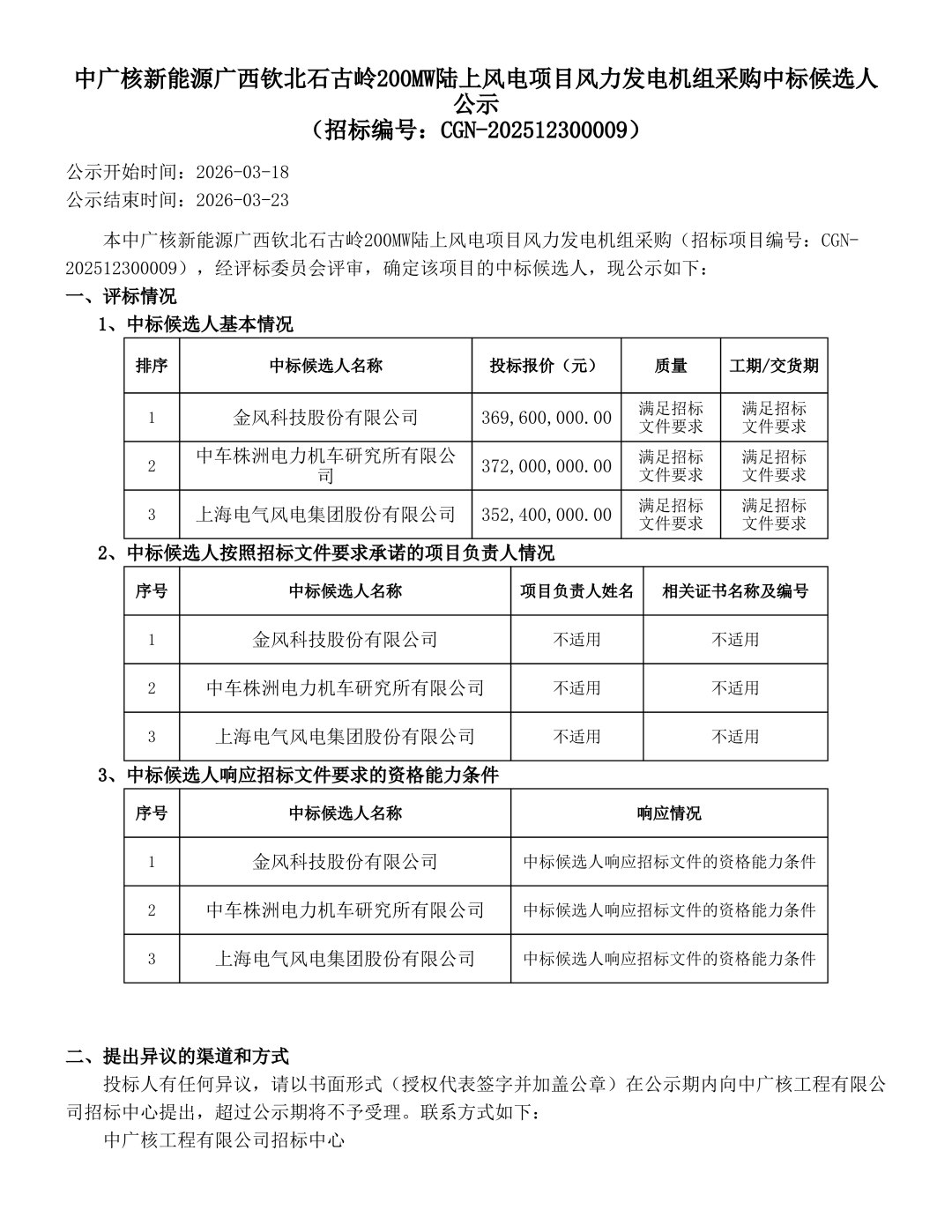

7、中廣核新能源廣西欽北石古嶺200MW陸上風電項目風力發電機組采購項目招標人為欽州廣金新能源有限公司,風電機組設備預計在2026年6月完成交貨,最終交貨期以招標人書面正式通知為準(招標人提前二個月通知投標人)。
全文如下:

來源:中廣核電子商務平臺
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

金風裝備 2小時前
上海電氣風電集團 2026-03-27
金風科技微平臺 2026-03-27
上海電氣風電集團 2026-03-27
風電頭條 2026-03-27
中國電建 2026-03-26
圖片正在生成中...
