    中船科技完成河北建投唐山順桓祥云島25萬千瓦海上風電項目全部機組交付

    來源:中船科技

    時間:2026-03-20

    3月14日,隨著最后4臺海上風電機組在山東東營廣利港碼頭裝船起航,標志著中船科技圓滿完成河北建投唐山順桓祥云島25萬千瓦海上風電項目全部機組交付工作,為項目后續并網發電按下"加速鍵”。

    河北建投唐山順桓祥云島25萬千瓦海上風電項目位于河北省唐山市海港開發區東南部海域,是河北省2026年重點建設項目。項目場址水深介于19.6米至26.3米之間,風電場場址中心距離海岸線約28公里,總裝機容量達250MW,規劃安裝30臺“海裝造”H23X-8.5MW海上風電機組。

    H23X平臺海上風電機組是中船科技旗下中船海裝打造的國內首款定制化平價海上機型。該機型風輪直徑覆蓋210-236米,功率等級覆蓋8-11MW,一經面世便接連中標山東渤中海上風電A場址、浙江象山涂茨海上風電場、浙江蒼南海上風電場、山東萊州海上風電場等國內首批平價海上風電項目,助力各省市發出平價海上風電第一度電。

    目前,該機型已在山東、浙江、遼寧、廣西等近10個海上風電項目中實現批量應用,累計裝機量超2.5GW;在服役過程中,機組歷經“摩羯”“韋帕”等多次強臺風考驗,始終保持穩定運行狀態,其高經濟性、高可靠性、高利用率獲得行業權威認可,先后入選Windpower Monthly年度“最佳海上風電機組”TOP10、斬獲“世界先進清潔能源裝備獎”,成為國內海上風電大基地建設中不可或缺的高性價比機型。

    祥云島項目自2025年9月正式投產以來,中船科技高度重視,組建由市場營銷、裝備研究院、采購、生產交付、質量、工程等多部門成員組成的項目團隊。

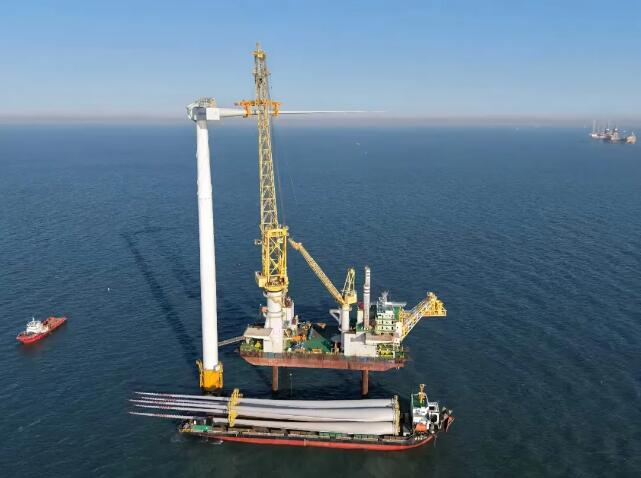

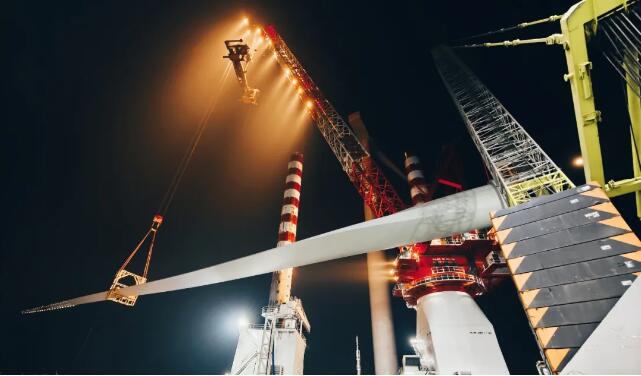

    面對生產周期緊、海上作業環境復雜等諸多挑戰,項目團隊圍繞機組交付和吊裝目標,科學規劃整體方案,結合海上風電設備運輸、安裝的特殊性,制定分階段、分節點的執行計劃;在生產環節,嚴格把控零部件采購、機組組裝、質量檢測等每一道工序,建立全流程質量追溯體系;在運輸環節,提前研判海洋氣象、港口調度等因素,合理規劃運輸航線與裝船流程;在吊裝環節,精準調配海上施工設備,實時把控海上吊裝作業安全與進度,各環節有序組織、高效協同,確保了首臺機組按節點完成吊裝,受到業主高度肯定。

    項目團隊攻堅克難、掛圖作戰,歷經6個月奮戰,順利實現30臺機組按期高質量交付,彰顯了中船科技在海上風電裝備研發、生產、交付、安裝全鏈條的綜合實力。

    目前,祥云島項目已完成24臺機組吊裝,項目團隊將繼續秉承“客戶至上”的服務理念,密切跟進機組調試工作,為項目施工提供技術支持、現場保障、問題應急處置等全方位支持,全力保障項目安全、高效、有序推進,確保早日并網投運、發揮效益。

    經測算,項目全容量并網后,每年可提供清潔電能超6.5億度,相當于節約標準煤約20萬噸、減少二氧化碳排放約50萬噸,不僅將有效改善當地能源供應結構,還能帶動海上風電相關產業發展,對地方經濟發展與生態環境保護起到積極推動作用。

    特別聲明

    國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。

    本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

    微信 朋友圈

    相關推薦

    圖片正在生成中...

    關閉
    加群交流
    返回
    99久久成人国产精品免费
