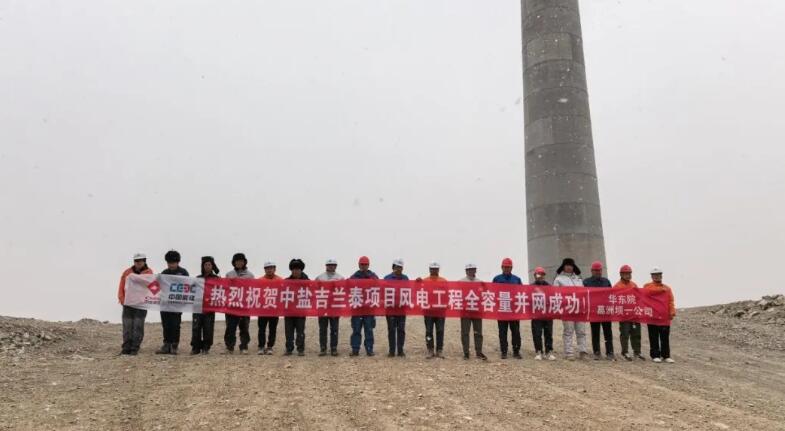

3月13日16時46分,由中國能建中電工程華東院總承包的中鹽吉蘭泰氯堿化工有限公司燃煤自備電廠可再生能源替代項目(以下簡稱中鹽項目)成功實現全容量并網發電,順利進入試運行階段。該項目是華東院首個風光儲輸一體化可再生能源替代示范項目,也是華東院首個全容量并網的山地混塔風電項目。

回望中鹽項目建設歷程,在各方的大力支持下,華東院充分發揮內蒙古公司的屬地化保障優勢和項目聯合黨支部的戰斗堡壘作用,緊密團結所有參建單位,在短短半年時間內跨越崇山峻嶺、抵御刺骨寒風、戰勝極寒嚴冬,順利實現項目全容量并網發電,展現了中鹽項目快、高、全、穩的建設特點。
快——本項目升壓站自開工建設至一次并網成功,工期僅95天,是近年來內蒙古地區同期建設速度最快的220千伏升壓站;山地混塔風電9臺風機的吊裝,工期僅123天,是同等規模、相近地域環境下建設最快的山地混塔風電項目。

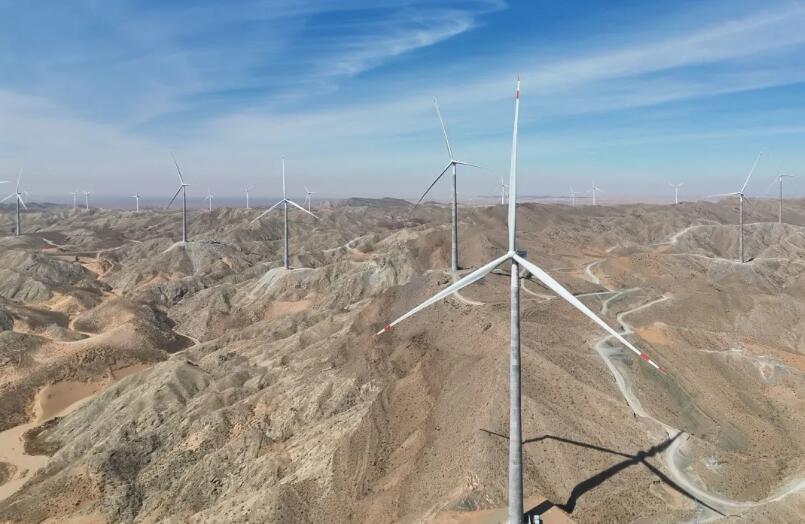

高——本項目風電工程地處大山深處,采用預制式混凝土—鋼混合塔架,風機輪轂高度160米,且單臺風機額定功率達到8.5兆瓦,是目前集團內已并網發電的單機容量最大、輪轂中心高度最高的山地混塔風電項目。
全——本項目包含75兆瓦風電、33兆瓦光伏、17.5兆瓦/35兆瓦時電化學儲能、220千伏升壓站以及220千伏送出線路工程,此外該項目還通過智能調控一體化平臺實現了新能源場站與原有火電廠的耦合調度,是“元素”最全的新能源項目,同時也為華東院在源網荷儲、綠電直連類項目的開發和執行積累了寶貴的經驗。
穩——本項目自開工建設以來,所有參建單位同心協力、目標一致、統一領導;所有參建人員不畏艱險、共同進退、全力以赴。項目建設過程中未發生惡意阻工、停工等社會事件,創造了一段穩扎穩打的項目建設佳話。
下一步,華東院將持續秉承“精心設計、優質服務、志存高遠、追求卓越”的企業精神,堅持嚴謹務實的工作態度,嚴格把控安全、質量和進度,確保項目順利通過240小時試運行。總承包項目部將繼續以華東院“135”戰略布局和“2+1+1”發展規劃為引領,努力為區域綠色能源發展和“雙碳”目標實現貢獻積極力量。
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

中國能建云南院電源工程公司 2天前
中國能建科技公司 2天前
中國能建江蘇電建一公司 2天前
中國能建 2天前
中國能建 3天前
圖片正在生成中...
