• | 風電項目

    內蒙古阿拉善中鹽風電項目全容量并網發電

    來源:中國能建葛洲壩一公司

    作者:楊燦

    時間:2026-03-23

    近日

    中國能建葛洲壩一公司參與建設的

    內蒙古阿拉善中鹽75兆瓦風電項目

    實現全容量并網發電

    9臺160米超高混塔風機

    在阿拉善戈壁灘上同步轉動

    標志著這座內蒙古重點新能源工程

    正式投運

    為北疆綠色發展注入強勁動能

    從2025年7月項目開工,到首臺風機基礎澆筑、首臺混塔風機吊裝,再到如今全容量并網,建設者們在“死亡之海”闖過極端環境、技術難關、工期挑戰三重考驗,用實干與創新書寫了一份亮眼的綠色答卷。

    戰戈壁:極端環境下的堅守與突破

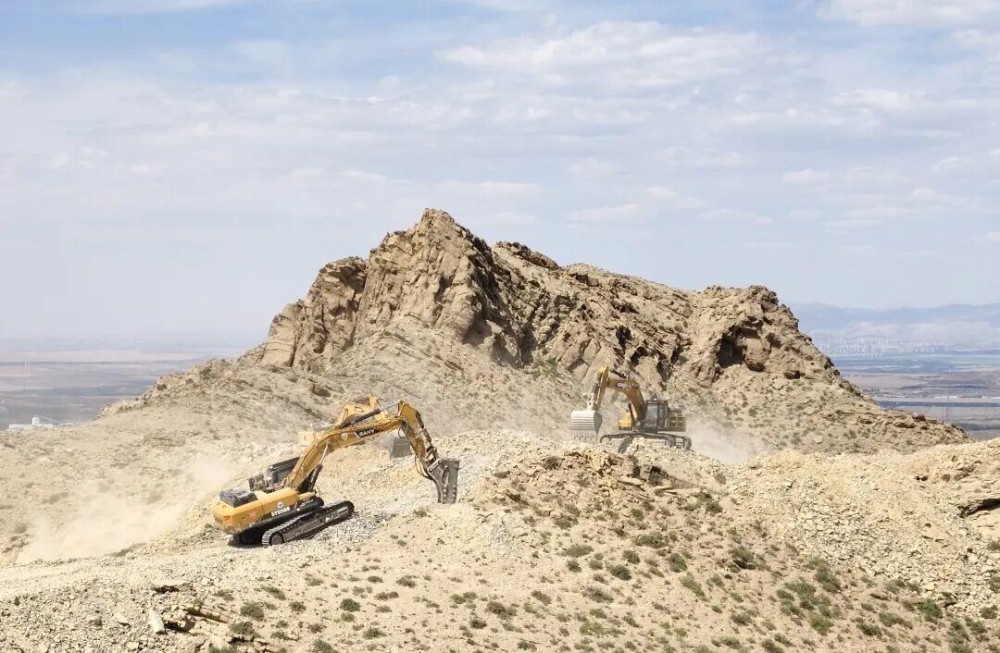

    阿拉善高新技術產業開發區位于阿拉善盟阿左旗烏斯太鎮,年降水量不足100毫米,夏季地表溫度超50℃,冬季低至零下10℃,晝夜溫差達30℃,瞬時10級以上的風沙更是家常便飯。

    項目建設全程,建設者們始終與惡劣環境博弈:吊裝作業需精準捕捉風速低于10米/秒的短暫“時間窗口”,技術員每天凌晨5點蹲守監測氣象數據;施工人員頂著烈日完成基礎澆筑、管片拼接,也在寒冬的高空中完成鋼塔對接、葉片安裝。

    為適配戈壁地質與氣候,項目創新采用“140.72米混塔+17米鋼塔”復合結構,讓風機能更好承受強風荷載。臨時營地采用可拆卸鋼結構集裝箱,運輸車輛加裝北斗定位,在施工便道與草場間設置隔離帶,守護區域內的國家二級保護植物四合木,讓工程建設與生態保護同步發展。

    攀高峰:百米高空的技術攻堅與創新

    160米輪轂中心高度、220米葉輪直徑、超175噸風機設備重量……這個“鋼鐵巨人”,是公司首個超高混塔風機安裝項目,無現成經驗可循,每一步都是全新挑戰。

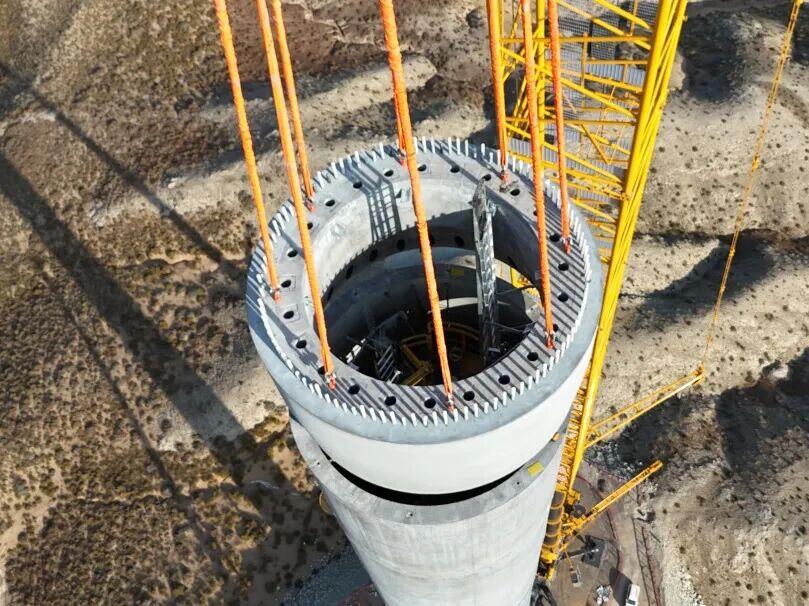

    從直徑23.6米的混凝土承臺筑基,到39節混塔管片環環相扣的拼接,再到75噸重葉輪的高空精準安裝,百米高空的“穿針引線”,考驗著技術與精準度的雙重極限。

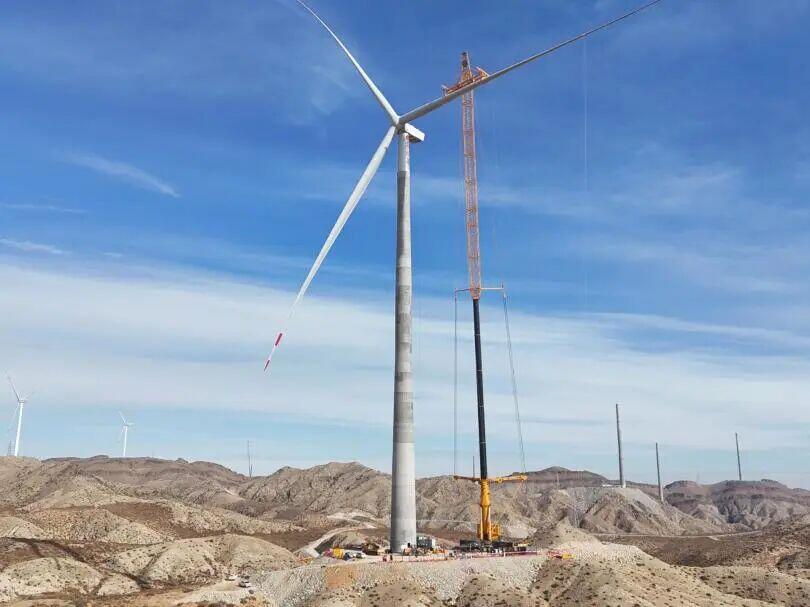

    項目團隊創新利用“筑基立塔 — 鋼混相連 — 安裝葉輪”三步施工法,搭配4000噸汽車吊為主、80噸汽車吊為輔的吊裝組合,實現復雜工序有序落地;運用智能化監測設備實時跟蹤風速,360°攝像頭全程監控高空作業,通過高強螺栓固定、高性能環氧樹脂膠密封,確保各部件連接的穩固與密封;提前開展全面風險預判,為每臺風機制定“一機一案”,讓百米高空的施工全程安全可控、質量達標。

    搶工期:戈壁追風人的使命與擔當

    8個月,建設者們要完成9臺混塔風機、10千米集電線路、1座220千伏升壓站的建設與調試,工期緊、任務重,且需直面阿拉善寒冬的工期考驗。一支以90后為主的“追風青年團隊”成為項目建設的中堅力量,刷新著施工紀錄。

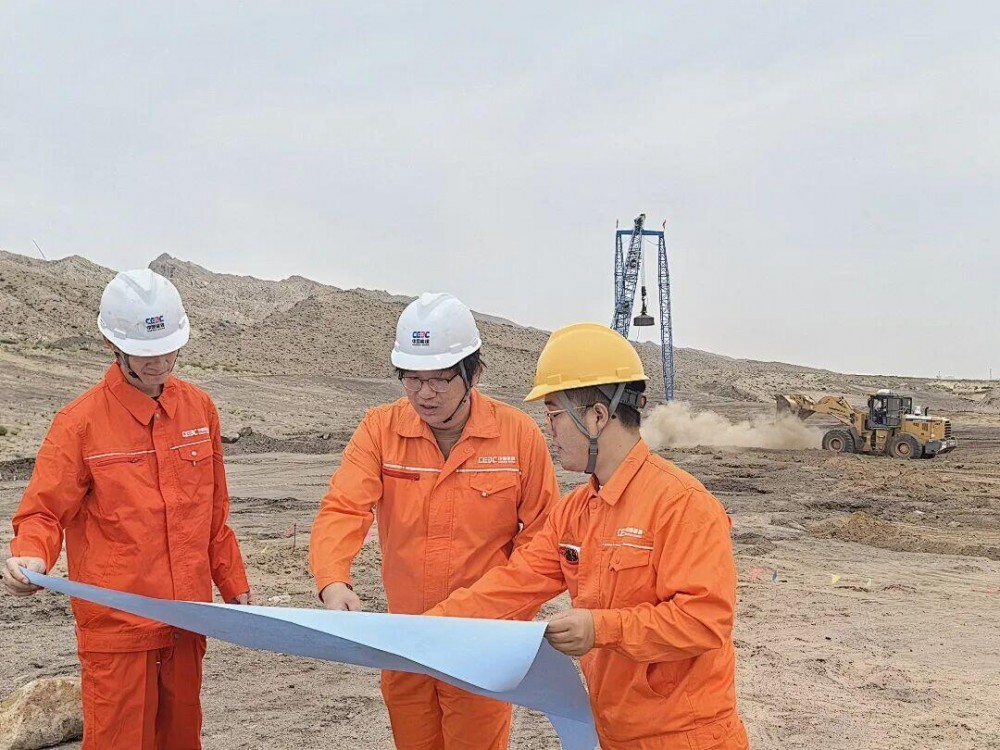

    他們7天完成32公里道路勘測,通過無人機優化運輸路線,減少1.2萬立方米土方開挖,保護原生荒漠植被;深夜圍坐圖紙頭腦風暴,創新提出多臺大型起重機配合多風機平臺階梯式作業的吊裝策略,大幅提升施工效率。最終,首臺風機基礎澆筑歷經16小時高質量完成,930立方米混凝土精準注入,為后續施工奠定了堅實基礎,提供了經驗遵循。建設者們爭分奪秒、協同攻堅,嚴把安全、質量、進度關,如期兌現了項目投產的承諾。

    項目建成后,年均發電量可達1.88億千瓦時,25年總發電量將達47.07億千瓦時,每年節約標準煤5.68萬噸、減排二氧化碳16.51萬噸,實現經濟效益、社會效益、生態效益的有機統一。項目建設中形成的極端環境風電建設經驗、技術創新成果,也將為公司西北荒漠地區新能源開發提供可復制、可推廣范本。

    特別聲明

    國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。

    本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。
