近日

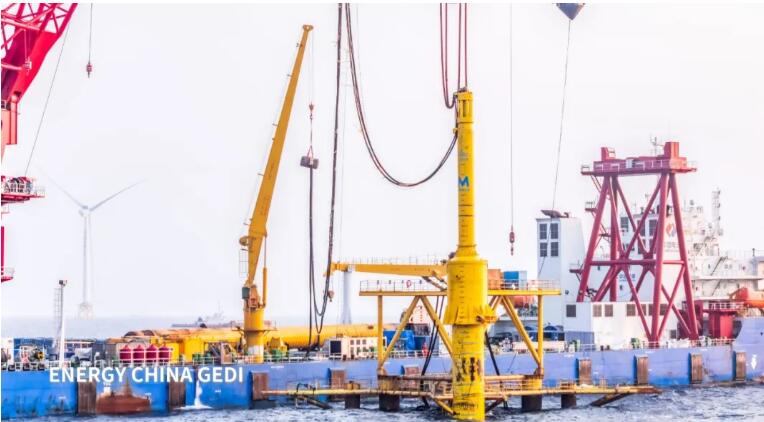

隨著最后一根鋼管樁精準沉放到位
由中國能建廣東院
牽頭EPC總承包建設的
三峽陽江青洲五、七海上風電場項目
全部162套風機基礎鋼管樁施工
圓滿收官
青洲五、七項目位于廣東省陽江市陽西縣沙扒鎮附近海域,總裝機容量為2000兆瓦。項目建成后,每年可提供77億度綠色電能,等效減少二氧化碳排放634.48萬噸,節能減排效益顯著,為廣東能源結構轉型升級奠定堅實基礎,對綠色高效利用海洋資源、發展海洋經濟起到良好的示范作用。
這也是世界首個應用±500千伏柔性直流輸電技術的海上風電項目,對深遠海大規模海上風電開發具有重要示范意義。

該風場位于深遠海區域,中心離岸距離約71公里,水深跨度為45至53米,涌浪大、臺風頻發、地質條件復雜,對風機基礎的設計和施工都提出了更高要求。
廣東院項目團隊針對項目所在海域的水文、地質等情況進行詳勘,對風機機型和基礎選型進行全面評估,針對性設計了不同樁徑的四樁導管架基礎,確保方案兼具安全性、經濟性和施工高效性。
同時,項目團隊創新采用輕型吸力桶式導向架,確保樁腿精準對位并垂直下沉,減少風浪、海流導致的傾斜或偏移,施工偏差大幅降低,沉樁精度達到毫米級水平,大幅提升鋼管樁施工效率。
針對遠海信號覆蓋不足的問題,團隊搭建了“網絡基站+衛星網絡”雙重通訊保障體系,確保在復雜海況下遠海作業指揮精準暢通,支持實時數據交互和遠程監控。
團隊還建立了AI隱患識別與網格化管理員聯動機制,結合AI系統實時識別安全隱患,并與管理員聯動響應,以“人防+技防”筑牢安全生產防線,確保沉樁施工全過程安全可靠。
在風電場有序建設的同時,廣東院EPC總承包建設的青洲五、七柔性直流送出工程也在穩步推進中。3月16日,海上換流站上部組塊稱重工作圓滿完成,整體重量成功控制在設計范圍內,為后續滑移裝船、海上運輸及浮托安裝等關鍵作業提供精確數據支撐。
國際風力發電網聲明:本文僅代表作者本人觀點,與國際風力發電網無關,文章內容僅供參考。凡注明“來源:國際風力發電網”的所有作品,版權均屬于國際風力發電網,轉載時請署名來源。
本網轉載自合作媒體或其它網站的信息,登載此文出于傳遞更多信息之目的,并不意味著贊同其觀點或證實其描述。如因作品內容、版權和其它問題請及時與本網聯系。

東營經濟技術開發區 7分鐘前
千堯科技 37分鐘前
龍源電力 1小時前
時代新材 1小時前
廣東能源 5小時前
江蘇新能 5小時前
圖片正在生成中...
