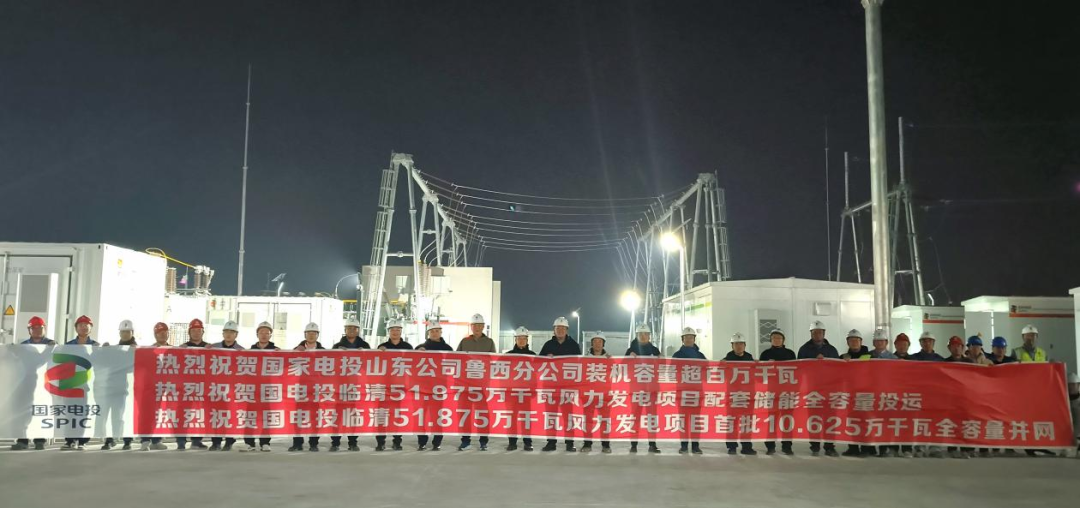

3月20日,由國家電投集團山東公司魯西分公司建設管理的國電投臨清51.875萬千瓦風力發電項目,首批10.625萬千瓦風機實現全容量并網,配套的18.15625萬千瓦/36.3125萬千瓦時儲能系統也實現全容量投運,標志著魯西分公司裝機總容量突破百萬千瓦。

臨清風電項目為2025年山東省綠色低碳高質量發展重點項目,也是集團在山東最大的陸上風電項目。該項目總裝機容量達51.875萬千瓦,安裝了83臺單機容量為0.625萬千瓦的混塔風電機組,輪轂高度為160米,是山東公司首個運用混塔技術的風電工程。
項目全容量投產后,預計年上網電量可達13.5億千瓦時,每年可節約標準煤40.6萬噸,大氣污染物減排效果十分顯著,將成為推動區域能源結構綠色轉型的關鍵動力。
魯西分公司臨清風電項目團隊攻克混塔技術復雜、施工難度大、協調強度高等難關,僅耗時半年,便完成了兩座升壓站、51公里送出線路、首批風機及配套儲能并網等建設任務,創造了“接管即攻堅、半年即首并”的“臨清速度”。目前,項目現場的剩余風機及集電線路正在緊鑼密鼓地施工,以確保年內盡早實現全容量并網發電。
